Распространенные ошибки
Самые распространенные ошибки, которые допускают неопытные строители:
- Несогласование предстоящих работ с надзорными органами. Долгие годы изменения могут оставаться незамеченными, но при продаже квартиры все переделки будут для сотрудников жилкомнадзора очевидными. В результате, их придется устранять и оплачивать штраф.
- Использование ударного инструмента для работы с монолитными стенами. Это грозит появлением трещин и даже обрушением части конструкции.
- Отсутствие временной перемычки при работе с несущей стеной. Ее ослабления допускать нельзя, в противном случае не удастся избежать деформации.
- Проведение массивных работ на сухой стене. Это приводит к образованию пыли и грязи с последующей длительной уборкой.
- Попытка с помощью перфоратора сбить ненужный материал. Так чаще всего поступают неопытные мастера. Чтобы удалить ненужный участок стены, перфоратором лишь проделывают отверстия, размещая их близко друг к другу. После этого вооружившись зубилом и молотком проем спокойно расширяют.
- Снятие материала снизу вверх. Начинать демонтаж нужно от потолка.
Способы укрепления проемов
Технология укрепления проемов в несущей стене зависит от ее толщины и материала изготовления. Основные методы представлены в таблице:
№ Материал для усиления Характеристики
1 | Стальной швеллер | Наиболее распространенный среди строителей вариант. Для выполнения работ достаточно 2 человек. Устанавливают стальной швеллер, при необходимости стягивают конструкцию резьбовыми стяжками. При ширине проема более 1000 мм его усиливают металлической обоймой. |
2 | Металлический уголок | Усиление проема уголком выполняют по всему контуру или устанавливают его только в качестве перемычки. Уголки закрепляют анкерами внахлест или заподлицо на краях проема. В качестве связующего элемента применяют поперечные пластины, которые приваривают к уголкам. Под опорные элементы приваривают металлические пятки, которые способствуют равномерному перераспределению нагрузки. |
3 | Металлическая рама (обойма) | Применяется для усиления разрушенных, деформированных стен из кирпича. Представляет собой конструкцию из соединенных между собой стальных уголков. В нижней части рамы устанавливают опорные металлические пластины, которые служат для перераспределения нагрузки. |
4 | Железобетонная перемычка | Чаще всего применяется для усиления конструкций во время строительства. При выполнении ремонтных работ железобетонную перемычку монтируют редко из-за ее большого веса. |
В каком порядке можно делать снос стены?
Обесточьте всю квартиру, а электроинструмент запитайте от щитка.
- Освободите помещение и рабочую зону от мебели, защитите от пыли оставшиеся поверхности, предупредите соседей о неудобствах.
- Нанесите разметку будущего проема или схему демонтажа перегородки. Вся площадь должна быть поделена на прямоугольные элементы со стороной 40-60 см для простого извлечения.
- Подготовьте надежные пакеты для мусора, при необходимости арендуйте контейнер.
- Каким инструментом можно сделать снос стены или ее части, зависит от ее материала:

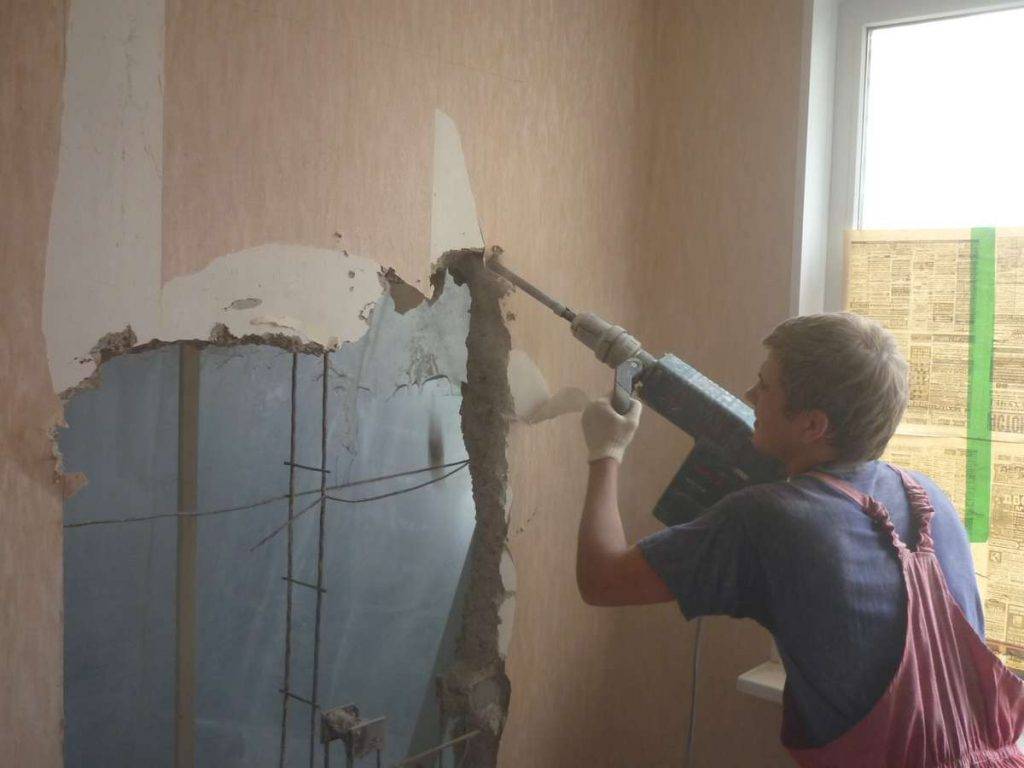

- Кирпичные стены – в месте стыка с потолком разрушаются молотком и зубилом,
- Для стены из блоков – нужен молоток и перфоратор,
- С легкими перегородками из гипсокартона – справимся при помощи молотка
Чтобы сделать снос стен из бетона или железобетона – потребуется специальный инструмент и услуги профессиональной компании по алмазному сверлению
Резка стен начинается с верхнего элемента, прямоугольные элементы вырезаются и извлекаются последовательно друг за другом, пройдя не менее 2/3 размеченной площади, остальную часть можно выбить более грубыми методами.
Оценивая, как сделать дверной проем в кирпичной стене правильно, помните, что извлекать кирпичные элементы можно не более 3-х рядов в одном элементе, предварительно сняв штукатурку и плитку.
Второй способ, как сделать дверной проем в стене (кирпичной, из блоков или железобетона) – высверливание по контуру отверстий небольшого диаметра и легкое разрушение или извлечение удаляемой площади потом.
Если сравнивать возможности разного инструмента для демонтажа конструкций, то вы не найдете равных алмазному инструменту
Благодаря высокой скорости вращения и абсолютной твердости алмазных дисков, резка железобетона мощной профессиональной болгаркой или стенорезной машиной выполняется быстро, без разрушающих ударных воздействий, и что немаловажно – практически без пыли
После сноса стены и завершения перепланировочных работ, все изменения фиксируют в БТИ.
Читайте и другие полезные статьи:
Разметка и выбивание дверного отверстия в кирпичной стене
Перед началом работ требуется нанести разметку на стену. Она должна быть сверена с составленным заранее планом. Наносить разметку лучше всего маркером или жирным карандашом. После нанесения разметки необходимо свериться с размерами. Для этого измеряется ширина, высота и диагонали.
Когда размеры точно перенесены на стену, можно начинать выбивать проем. В первую очередь необходимо сделать контур будущего прохода. Большой болгаркой с двух сторон стены обводится разметка. Прорезать стену насквозь нет необходимости. После создания контура, дальнейшие работы выполняются с помощью кувалды.
При создании прохода в несущей стене желательно укрепить саму конструкцию и потолок. Для этого используются подпорки, которые принимают на себя нагрузку перекрытия. Их можно сделать из двух деревянных щитов, металлической трубы и домкрата.
Как выполнить снос или сделать проем в стене – рекомендации
Во-первых, определяем, является ли стена несущей. В большинстве случаев несущие – это стены внешнего контура, кроме панельных блочных домов, где несущими являются все стены. Полностью демонтировать можно только перегородки, но и на это нужно разрешение.
Чтобы выполнить демонтаж стен правильно, рассматривают несколько параметров:
По толщине стен – у несущих стен не < 140 мм:
- В панельных домах
- стены разделительных блоков внутри квартиры толщиной от 80–120 мм – перегородки;
- наружные – обычно от 200 мм – несущие.
- В кирпичных постройках:
- — по внешний периметр квартиры – толщина >380 мм;
- перегородки между жилыми помещениями – 250 мм;
- внутренние перегородки -80–120 мм.
- По материалу, из которого они изготавливались – как правило железобетонные конструкции являются несущими.
- По данными БТИ. Чтобы понять, можно ли снести стену или ее часть, изучите техпаспорт на квартиру. На детальном плане капитальные опоры, то есть несущие стены, изображены жирными линиями, перегородки — тонкими.
Внимание!
В старых постройках до 1960-70 г.г. могут быть «разгружающие перегородки». Они служат ребрами жесткости для перекрытий и частично принимают на себя нагрузку, снижая риск деформации несущих стен и увеличивая устойчивость здания. Как сделать снос такой стены правильно и безопасно? Необходим утвержденный инженерный проект, т.к. это перепланировка повышенной сложности.
Чтобы сделать проем в несущей стене, нужно обследовать ее состояние, определить возможную ширину проема и просчитать конструкцию усиления: ширину перемычек, толщину используемого швеллера, необходимость колонн.
Второе условие, чтобы сделать демонтаж части несущей стены правильно – необходим отступ 20-30 см от углов и плит перекрытия, так как там находятся закладные, повреждать которые нельзя.
Демонтаж стен – серьезное вмешательство в конструкцию дома, которое может привести к необратимым последствиям для вас и ваших соседей, поэтому не занимайтесь самодеятельностью, пригласите на выполнение работ специалистов, обладающих знаниями, опытом и профессиональным инструментом.
Задайте вопрос или получите консультацию сейчас!
Подробнее про алмазное сверление железобетона можно прочитать здесь.
Демонтаж стены между кухней и комнатой
Снос стены между кухней и комнатой нельзя осуществить, вырезав целиком всю площадь. Фактически так сделать можно, но возникнет вопрос о тяжести всей плиты, а также способе ее выдворения наружу.
Оптимальный вариант, разбить стену на небольшие куски, которые можно легко поднять и выкинуть. Стену можно разобрать полностью либо частично. Снос между этими двумя помещениями больше обусловлен расширением пространства. Можно оставить небольшие участки перегородки для зонирования помещения на жилую и кухонную зону. Это актуально для квартир – студий.
Можно оставить небольшие участки перегородки для зонирования помещения на жилую и кухонную зону.
Разобрать стену основную или ненесущую в многоквартирном доме без согласования и получения заключения. Нужно подумать и о соседях, которых желательно предупредить заранее о характере проведения работ, ведь у многих есть малыши, которым нужен дневной сон.
Ответственность, предусмотренная за незаконную перепланировку квартиры
Согласно законодательству, изменение конструктивных особенностей помещения без соответствующего разрешения, предусматривает собой выплату штрафа. Но такая мера наказания все равно не освобождает владельца от оформления необходимых документов. Если же за обозначенный срок владелец не оформит перепланировку соответствующим образом, он будет повторно оштрафован.
Но если, в силу каких-либо обстоятельств, оформление перепланировки квартиры не удается, то владельцу помимо выплаты штрафа необходимо будет восстановить снесенную стену, а значит, и переделать ремонт, за свой счет.
Проем в несущей стене: предварительное укрепление будущего отверстия
Игнорировать эти нюансы нельзя, так как каждый дом имеет свои особенности, и общий у подобных работ только принцип. Для каждого строения производятся свои расчеты, которые призваны в большей степени сохранить дом как цельную конструкцию.
Думаю, что вы поняли всю серьезность таких операций, и теперь можно переходить к изучению самой технологии укрепления проема в несущих стенах. Для начала придется выполнить пыльные работы, поэтому следует обзавестись большой болгаркой, мощным перфоратором, очками и респиратором. С помощью этих инструментов придется вырезать штробы по всему периметру будущего проема. Штробы режут не сквозные – их назначение заключается в том, чтобы утопить в стене материалы, используемые для укрепления проема. Как правило, это швеллер – его размер рассчитывается исходя из особенностей дома (в учет берется этажность здания, особенности фундамента, вес крыши, материал стен, габариты будущего проема и все прочее, что может повлиять на изменение конструкции дома).
Как сделать проем в несущей стене своими руками фото
В общем, глубина и ширина этих штроб должна в полной мере соответствовать используемому для усиления проемов в несущих стенах швеллеру. Что касается их длины, то она в полной мере зависит от габаритов необходимого проема. Штробы пробиваются с двух сторон несущей стены, и делается это так, чтобы они совпадали по местоположению друг с другом. Чтобы не ошибиться в этом моменте, в углах будущего проема нужно просверлить перфоратором сквозные отверстия и согласно им выполнить разметку с другой стороны стены. Здесь сложного ничего нет, главное справиться с разметкой.
Какие стены можно и нельзя демонтировать
Чаще всего реконструирование происходит в связи с расширением площади либо изменения ее функционального значения. Большой процент переделок приходится на цокольные этажи, в которых в дальнейшем планируется открыть магазин или салон красоты и так далее. Здесь стена может быть частью фундамента, потому необходим полный осмотр конструкции специалистами с последующим разрешением.
Большой процент переделок приходится на цокольные этажи, в которых в дальнейшем планируется открыть магазин или салон красоты и так далее.
Оконные и другие просветы
Важно определить характер поверхности, отталкиваясь от которой и будет конструироваться дальнейший облик фасада здания. Уменьшить световые проемы в многоэтажках довольно проблематично
Увеличить их можно.
Демонтаж стены в панельном доме – более доступный вариант, но только для наружных поверхностей. Причина в том, что при возведении здания всю нагрузку на себя «берут» цельные или сборные модули из железа и бетона. Однако основную стену все же можно демонтировать. На ее месте устанавливают подпорки для усиления конструкции. Подпорки в последующем декорируют под интерьер помещения.
Демонтаж стены в панельном доме – более доступный вариант, но только для наружных поверхностей.
Как выделяется несущая стена в кирпичном многоэтажном доме?
Кладка из кирпича обычно самая объемная. Толщина кладки равна ширине самого кирпича, а это минимум 120 мм. Кирпичная кладка делается в 380 – 640 мм в несколько рядов. Между квартирами может быть проложено с воздушным зазором посередине. Межкомнатные стенки как в домах панельного типа, часто делаются из гипса и бетона 100-миллиметровой толщины или из 1 кирпичного ряда. Для капитальной части чаще укладывается два ряда пустотелого кирпича.
Несущие стены в типичных проектах хрущевок и сталинок
Типовые проекты строительства жилых зданий из кирпича старых моделей – это хрущевки и сталинки. В домах хрущевских времен капитальные стены строятся в 3 ряда с проемами. Поперечные жесткие перегородки поддерживают надежность конструкции. Между ними расположены межкомнатные легкие перегородки.
Расположение межэтажных плит перекрытий может отличаться в определенной серии – это продольные или поперечные перестенки с балками. В типовых постройках расположение несущих элементов не меняется, а в отдельных сериях могут отличаться планировки или расположение перегородок. Профессионалы видят на плане эти несущие элементы, отличить их.
В сталинских проектах иногда устанавливались кирпичные колонны, опирающиеся на балки из ЖБК. Как правила для проектов сталинок или хрущевок характерно расположение конструкций опор с фасада или между квартирами, а внутри простенки, которые можно перемещать.

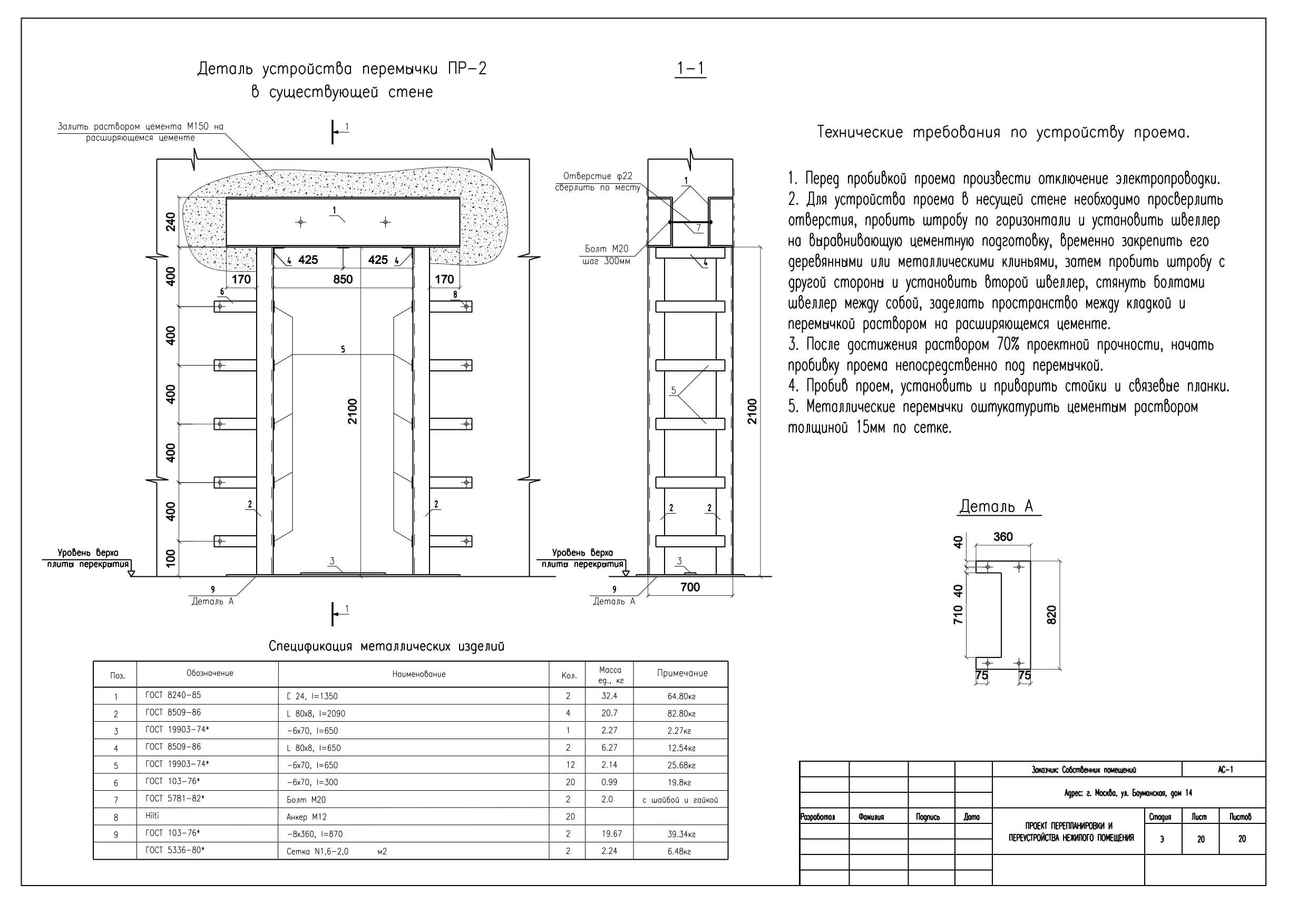

Приступаем к изготовлению перемычки — пошаговая инструкция
Изготовление несущих перемычек осуществляется в несколько этапов:
- Подготавливаются швеллеры определенной длины (она зависит от ширины проема).
- В определенном месте нужно просверлить отверстия под стяжные болты. Диаметр болтов не менее 20 мм, а длина должна быть несколько больше толщины стены.
- Нужно сделать разметку будущего проема и непосредственно под перекрытием просверлить сквозные отверстия под болты.
- Создать канавки для установки швеллеров с обеих сторон стены. Их глубина принимается 100 мм.
- Произвести очистку канавок и уплотнить бетоном.
- Пока бетон не схватился, установить швеллеры с обеих сторон стены и стянуть их болтами, вдавив в бетон.
- Заполнить швеллер бетоном или кирпичом.

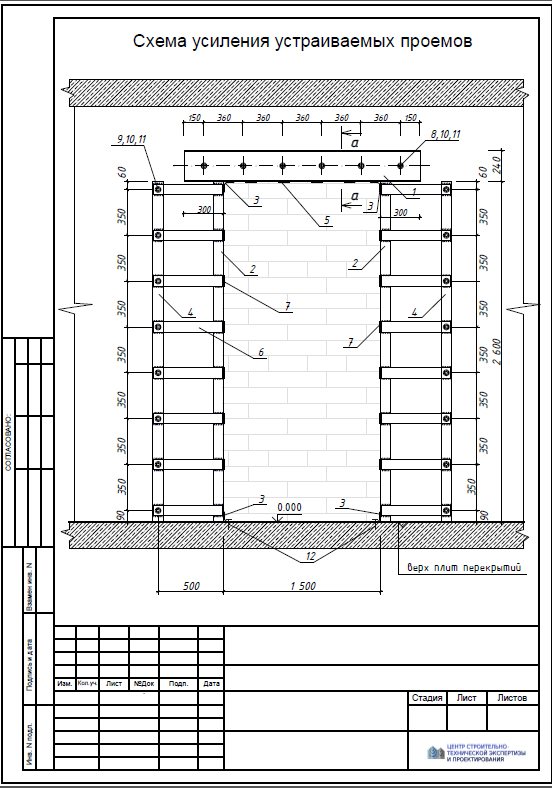

В результате усиливающая конструкция должна выглядеть примерно так:
Как сделать проем в несущей стене: усиление швеллером
Сначала суть работ изложу вкратце, чтобы был понятен общий принцип. В вырезанные штробы с двух сторон закладываются швеллеры, которые стягиваются между собой длинными шпильками. Боковые и верхние швеллеры соединяются между собой посредством сварки.
Теперь поговорим более подробно и поэтапно об этом процессе.
- Режем швеллер по необходимому размеру. Сразу готовим пары – два левых, два правых, два верхних и два нижних (при необходимости).
- Скручиваем пары струбцинами и сверлим в них сквозные отверстия, проходящие сразу сквозь оба швеллера. Шаг этих отверстий является расчетным, но в среднем он составляет 300-400мм. Таким образом подготавливаем все пары швеллеров.

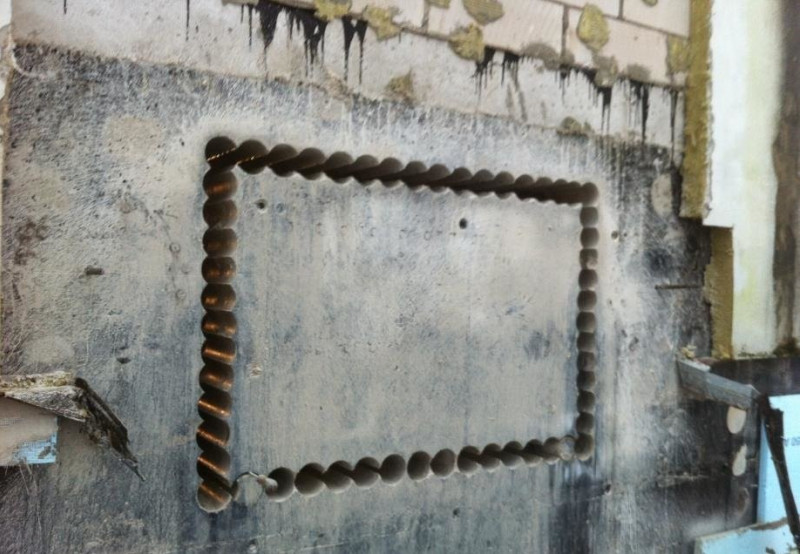

- Бурим отверстия под шпильки в стене. Устанавливаем швеллер в штробу и прямо через отверстия в нем бурим отверстия.
- Сначала устанавливаем первую пару – левую или правую, как вам удобно. Верхнюю пару швеллеров лучше оставить на потом, и проводить эти работы лучше вдвоем. Когда швеллеры будут установлены, продеваем в отверстия шпильки, с каждой ее стороны надеваем шайбу, гравер и навинчиваем гайку. Туго, со всей силы затягиваем гайки ключами – лучше использовать рычаг (кусок трубы, надетый на ключ).
- Описанным выше способом устанавливаем вторую пару вертикальных швеллеров, а следом за ними и горизонтальные.
- Соединяем швеллеры в рамку с помощью сварки во всех доступных местах – обвариваем швеллер с одной и с другой стороны стены.

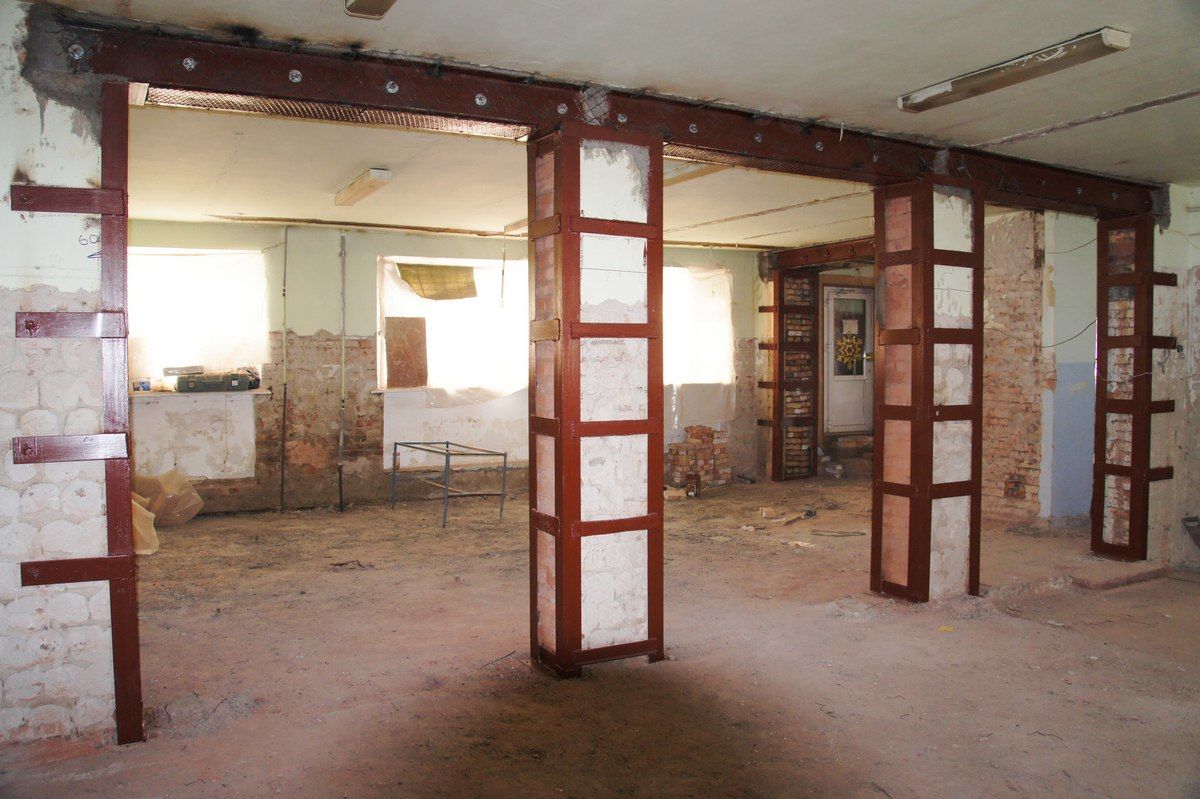

Вот теперь приспособление для равномерного распределения нагрузки, можно сказать, готово, впоследствии его лишь немного придется доделать. Но это уже потом, а пока продолжим устройство проема в несущей стене – внутреннюю часть рамки из швеллера можно освобождать.

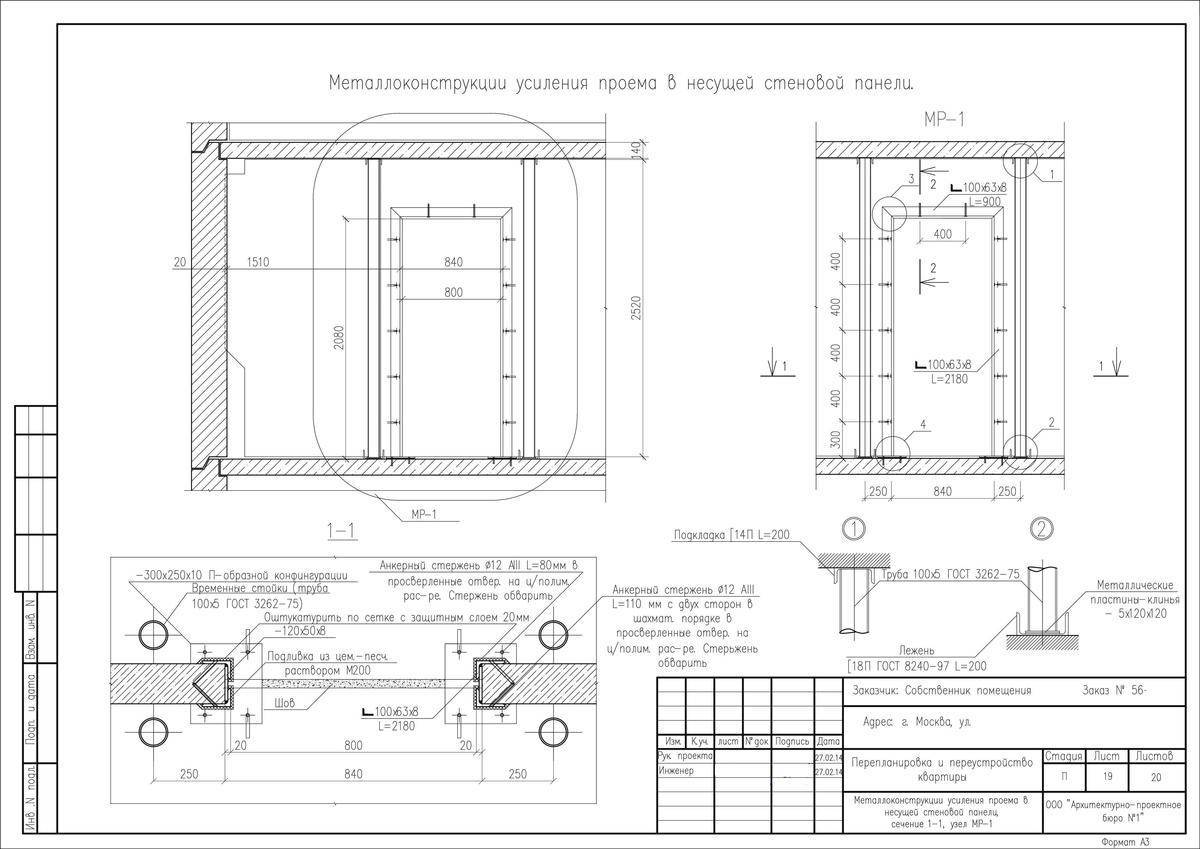

Укрепление проемов в несущих стенах фото
Особенности
Многие интересуются, считается ли перепланировкой работа с проемом. Ответ на этот вопрос однозначный: перепланировкой считается абсолютно любое конструктивное изменение помещения, которое значится в соответствующем плане БТИ.
Если хотите переделать дверной проем в частном доме, особых хлопот у вас не возникнет. Однако когда речь идет про расширение проема в многоэтажном здании, то дело приобретает совсем другой оборот. Для осуществления такого решения составляется особая проектная документация. И все последующие работы должны выполнятся строго в соответствии с бумагами. Ведь малейшие просчеты могут привести к плачевным результатам. Например, ошибки при самостоятельном вмешательстве в конструкцию дома в силах спровоцировать разрушение здания или несущей стены. Кроме того, в таком случае вы получите денежное взыскание от государственных органов.
А устранять негативные последствия работы придется за свой счет.
Когда вам необходимо переделать дверной проем в панельном доме, то вы легко сможете узнать конкретные размеры и возможные варианты изменения конструкции. Поскольку такие дома строились по одному типу, требования к ним одинаковы, в то время как увеличить высоту или ширину проема в кирпичном здании возможно только после предварительных расчетов.
В целом, размер большинства межкомнатных и входных дверей не превышает 70 или 80 сантиметров. Максимально допустимые габариты конструкции бывают не более 200 в ширину и 210 сантиметров в высоту.
Нарушить такие параметры возможно только при дополнительном укреплении.
Согласование перемещения или демонтажа несущих стен: сколько времени займет стоит и кто делает?
Если необходимо перенести дверной проем или демонтировать стенку или ее часть, обязательно нужно обращаться для согласования в специальную компанию, работающую с архитектурными проектами. Цена демонтажа бетонных блоков указана в строительных организациях, а согласование измененного проекта происходит по прайс листу проектной компании. Срок от 7 дней.
Кто делает согласование?
Чтобы сделать дверной проем или арку в несущей стене панельного дома, нужно согласовать проект, сделать усиление, зафиксировать изменения документально. Инженеры производят расчеты, чтобы ремонт не привел к появлению деформации фундамента или трещинам в здании.
Сколько стоит?
Заказчик оплачивает стоимость заключения на работы и документ, это в среднем 30 тысяч рублей (Обсуждается проект). Все работы по замерам и расчетам, заверке документов, занимают около 1 месяца. Устройство проема в несущей стене дома с ее усилением стоит около 45 тысяч рублей.
Усиление прохода и дверного проема в капитальных конструкциях и ненесущих стенах происходит с помощью специальных организаций, которые производят монтаж по правилам. При этом учитывается ширина и высота проема, месторасположение. Несогласованные работы без разрешения приводят к штрафам, а также несут угрозу всему зданию, представляют риск для остальных жильцов.
Если проверяющая контора обнаруживает несанкционированное переустройство прохода в неположенном месте, просто заложить его кирпичем или блоками нельзя, для этого нужно усиление с учетом всего давящего веса.
За несоблюдение правил и нормативов устройства проемов для дверей, а также демонтаж капитальной части стены, грозит не только штрафом, но и выселением с выставлением квартиры на торги после обращения в суд. Жилищный кодекс в статье 29 регулирует данное положение. На практике многие пытаются заплатить проектной компании соответствующего дома за разрешение и суммы могут достигать 1 миллиона рублей. При этом согласование перепланировки перегородок обходится проще и дешевле, чем устранение неправильных проемов или восстановление разрушенной несущей стены.
Как делать проем в несущей стене
Проектная документация содержит подробное описание технологии проведения пробивки проема в несущих стенах:
- Даются рекомендации по организации и проведению работ по пробивке самого проема.
- Технологическая последовательность проведения работ. В многоэтажном жилом доме ограничено применение ударных инструментов типа перфоратор или отбойный молоток, поэтому самым быстрым и наименее безопасным видом работ считается лазерная прорезка несущих конструкций.
- После прорезки проема, а иногда одновременно, производится усиление стены металлическими конструкциями или обоймами.
Это общие рекомендации своеобразный алгоритм как сделать проем в несущей стене.
Как вырезать в панельном доме
Поэтому в обязательном порядке проводятся технические мероприятия, направленные на компенсацию потерянной несущей способности. Для этого в конструкцию включаются дополнительные разгружающие или закрепляющие металлические элементы:
- Сварные рамы из стального проката, закрепляемые с помощью металлических шпилек из арматурной стали.
- Рама коробчатого типа, состоящая из швеллеров, сваренных между собою и обрамляющую вновь образованный проем.
- Для больших проемов стальные обоймы и металлические связи.
Во всех случаях важно помнить, что для правильного распределения нагрузки на плиту перекрытия в области пола, необходимо к опорной раме или швеллерам приварить прямоугольные или квадратные металлические пластины из листового металла
Дверной проем в несущей стене кирпичного дома
К устройству проема в кирпичных несущих стеновых конструкциях предъявляются не такие строгие требования, как к панельным домам. Для восприятия нагрузочных усилий верхних этажей или плит перекрытий используется сборная металлическая перемычка, состоящая из двух металлических швеллеров, стянутых между собой шпильками с гайками.
- На нужной высоте будущего проема вырезается штроба, равная длине металлической перемычки. Минимальная длина опирания перемычки на стену не менее 150–200 мм. Этот показатель в обязательном порядке учитывают при подготовке элемента опирания.
- Сечение и размер швеллеров определяется путем расчета. Для этих целей используется стальной прокат № 10,16 и реже 18.

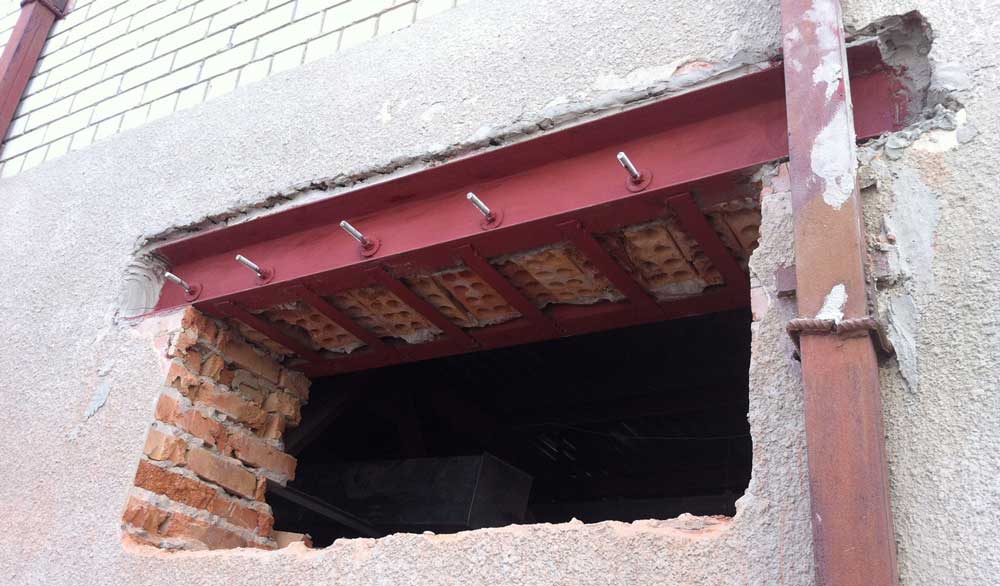

- После установки швеллера в борозду кирпичной стены с одной стороны заполняют образовавшиеся пустоты цементно-песчаным раствором. После полного высыхания, приступают к пробивке борозды с другой стороны и установке второго швеллера.
- Установленные швеллеры стягиваются между собой шпильками с гайками.
В целях защиты металлических конструкций перемычки от коррозии рекомендуется стальную поверхность окрасить грунтовкой и краской по металлу.
Как сделать в бетонной стене частного дома
С развитием технологий монолитного строительства бетонную смесь часто используют для строительства частных домов и дачных построек. Иногда возникают ситуации, когда нужен проем в несущей стене частного дома.Для реорганизации домового пространства или для организации нового входа в пристроенную часть дома. В частном доме пробивка проема в бетонных несущих стенах выполняется как и многоэтажном доме. Единственное отличие заключается в том, что несущие стены не испытывают такие нагрузки как многоэтажных строениях. Поэтому для усиления бетонных стен, которые частично потеряли часть прочности, после пробивки в них проемов, используют металлопрокат небольшого сечения.
Например, для устройства арочного проема в теле несущей бетонной стены используют швеллер № 10 или уголок 100. На этом конструктивные различия заканчиваются. Металлопрокат соединяют между собой шпильками или арматурными стержнями.
Как сделать в монолитном доме
- Чтобы не повредить дорогостоящие режущие диски с алмазным напылением, рекомендуется определить месторасположение арматурной сетки «спрятанной» в теле бетонной стены. Для этого используют металлодетектор и места расположения арматуры отмечают маркером.
- Просверливают сквозные отверстия на расстоянии 200-300мм от намеченной маркером линии расположения арматуры.
- С помощью дисковой пилы «болгарки» прорезают в верхней части проема часть бетона, расположенного между просверленными отверстиями.
- На следующем этапе используют перфоратор или отбойный молоток и выбивают верхнюю часть проема.
- Видимую часть арматуры срезают и переходят к следующему участку.
После пробивки проема, бетонную стену укрепляют цельносваренной или сборной металлической рамой, устанавливаемой непосредственно в новый проем.
Сложности и ошибки
К возможным сложностям и ошибкам в процессе демонтажа стен из панелей относят следующие моменты:
Выполнение работ не согласовано с органами местной Администрации. Может привести к большим административным штрафам, установленным действующим законодательством. Отсутствие проекта и плана работ. Если технологическая последовательность рабочего процесса не определена, то это может привести к сложностям. Все действия должны быть детально расписаны в проекте. Не проведено освидетельствование квартир, между которыми расположена ремонтируемая квартира
Здесь уделяется внимание несущей способности стены, с тем, чтобы не нарушить общую конструкцию этажности. Отсутствие выводов по состоянию конструкционных стен
Может привести к проблемам с жилищной инспекцией, штрафам, разрушению здания
Требует детального осмотра, описания и заключения инженера. Использование дрели и болгарки с алмазной резкой. Их целесообразно использовать лишь в крайних случаях, когда участок стены с трудом убирается. Панели необходимо разъединять в месте стыков – так они легче разделяются. Начало демонтажа не сверху-вниз, а наоборот. Такой подход способен разрушить стену и нанести травму строителю или владельцу дома. Отсутствие определения назначения стены. Это самый важный пункт. Разделение стены на несущие и перегородочные имеет большое значение для всех типов домов, особенно многоквартирных. Недопущение разрушений – это основа инженерного обследования стеновых панелей любого типа.
При четком выполнении действий, регламентированных СП 368.1325800.2017, сложностей в работе с панельными стеновыми конструкциями возникнуть не должно.
Несущие стены
Многие люди, особенно те, кто живет в хрущевках, стараются переделать свои маломерные и неудобные квартиры при помощи перепланировки. Если выполнить ее в индивидуальном строении еще можно, то как изменить дверной проем или передвинуть перегородку в многоэтажке, где практически каждая из стен является несущей? Все это должно обеспечивать безопасность жильцов в сочетании со всей технической конструкцией дома. Если же Вы решились сделать перепланировку, то Вам обязательно нужно выяснить, какие стены в квартире являются несущими. Самостоятельно это определить достаточно просто, нужно лишь знать, как именно это сделать.
Как определить несущую стену
Для начала следует отметить, что несущей называют ту стену, которая принимает на себя нагрузку элементов, расположенных выше нее, в том числе балок, плит перекрытия и стен. Несущие стены не всегда используются в интерьере, вместо них могут присутствовать колонны и балки, которые на них опираются. Такая система называется стоечно-балочной.
Можно пойти легким путем и разыскать конструктивный план Вашего дома. На нем должно быть точно обозначено, какая стена несущая, а какая — нет. План, как правило, находится в Управлении капитального строительства. С помощью конструктивного плана можно еще обнаружить колонны и балки стоечно-балочной системы, а также плиты перекрытия, которые на них опираются.
Если же по каким-то причинам конструктивный план здания Вам добыть не удалось, то определить несущие стены можно по характерным признакам, например, по их толщине или материалу. В панельных домах внутренние блоки имеют толщину до 120 мм, поэтому их считают перегородками (их толщина колеблется в пределах 80-120 мм). А вот толщина несущей поверхности не должна быть менее 140 мм. Как правило, в таких домах наружные стены выполнены толщиной от 200 мм. В кирпичных домах наружные, несущие конструкции, как правило, имеют толщину более 380 мм, межквартирные — 250 мм, а перегородки — 120 или 80 мм.
В домах панельного типа в качестве материала для несущих стен в основном используют стеновые или межквартирные блоки, которые выполнены из железобетона с различными добавками для облегчения конструкции и увеличения теплозащиты. Практически во всех панельных домах внутренние перегородки выполнены из гипсобетонных панелей. В кирпичных строениях для всех стен обычно используют красный и силикатный кирпич, отличающийся размерами. Основным материалом для перегородок у них также являются гипсобетонные панели.
Можно ли сносить несущие стены
Полностью сносить несущие стены не представляется возможным, ведь на них опираются плиты потолочного перекрытия. Их полная ликвидация может привести за собой ослабление потолка, а также снижение нагрузки на фундамент, что недопустимо. Допускается лишь частичный демонтаж, при котором оставляется часть несущей стены, передающая нагрузку на фундамент от верхних элементов
Еще очень важно правильно перераспределить нагрузку между оставшейся частью стены и вспомогательными элементами. Чаще всего в их роли выступают металлические или деревянные опоры, которые располагаются в проеме в вертикальном положении на расстоянии не более 1 м друг от друга
Также на них устанавливается балка, которая принимает основную нагрузку
Сносить стену следует начинать сверху. После демонтажа и полного завершения работ по укреплению проема, опоры можно будет убрать
Также на них устанавливается балка, которая принимает основную нагрузку. Сносить стену следует начинать сверху. После демонтажа и полного завершения работ по укреплению проема, опоры можно будет убрать.
Можно ли штробить несущие стены
Многих интересует вопрос: можно ли штробить несущие стены? К сожалению, на этот вопрос нельзя ответить однозначно. Штробление значительно ослабляет несущую способность стен, поэтому это мероприятие запрещено на законодательном уровне, если речь идет о многоквартирных панельных домах, а таких в наше время довольно много. Нужно помнить, что штробление может повредить защитный слой стены, который, в свою очередь, должен предохранять внутреннюю арматуру от коррозии.
Даже если Ваш дом не является панельным, то этот вопрос Вам все равно придется согласовывать с властями, прописав прокладку электропроводки и штробление стен в своем проекте на перепланировку. Скорее всего, Вам откажут в праве штробить несущую стену, но если дом кирпичный, шансы на успех значительно возрастают
Не забывайте, что штробление несущих стен, даже если это официально разрешено, требует особенно тщательного и осторожного подхода
Сколько стоит сделать проем в кирпичной стене: средние цены на рынке
Толщинастены в мм | Резка проема в рублях | Усиление проема в рублях | Стоимость материала в рублях | Всего за проем, рублей | Вид металлабалка / усиление |
до 130 | 5 400 | 10 000 | 5 500 | 20 900 | L 50×50 |
до 160 | 6 600 | 12 000 | 7 500 | 26 100 | L 75×75 |
до 180 | 7 100 | 12 000 | 10 500 | 29 600 | L 100×63 |
до 200 | 8 200 | 12 000 | 10 500 | 30 700 | L 100×63 |
до 250 | 11 500 | 12 000 | 10 500 | 34 000 | L 100×100 |
до 300 | 12 500 | 18 000 | 12 500 | 43 000 | [16 / L 100×100 |
до 400 | 14 500 | 18 000 | 12 500 | 45 000 | [16 / L 100×100 |
до 500 | 15 500 | 18 000 | 12 500 | 46 000 | [16 / L 100×100 |
до 600 | 17 500 | 18 000 | 12 500 | 48 000 | [16 / L 100×100 |
Стоит отметить, что в стоимость изготовления проема в стене входит: резка по контуру, резка или разрушение вырезанного фрагмента на подъемные части до усиления приема (обустройство балки плюс обрамление по контуру), доставка, а также подъем материала.
Вынос мусора в контейнер объемом 8м3.
Время изготовления обычного проема до 500 мм – один день (три-шесть часов).
При выполнении работ шум обычно имеет допустимые нормы.
Устройство проема в кирпичной стене
Ни для кого не секрет, что сделать проем в стене из кирпича – задача не из самых простых. В некоторых случаях она требует вмешательства в общую несущую стену жома
Важно, чтобы усиление кирпичных проемов производилось в виде П-образной рамы из уголка и швеллера и включало в себе перемычку (баку) и две стойки с опиранием на стальной лист, обеспечивающий равномерное распределение нагрузки
Изготовление проема в кирпичной стене стоит разделить на 3 части:
устройство балки в кирпиче (непосредственно над будущим проемом);
пробивка проема в стене из кирпича;
усиление проема по контуру.
Устройство балки в кирпиче
Балка над проемом выступает в качестве удержания веса кладки и вышележащих этажей. То есть ее предназначение – выдерживать и перераспределять нагрузку, которую нес удаленный фрагмент стены. Балка изготавливается из швеллера или стального уголка.
Перед тем как приступить к работаем по устройству проема в кирпичной стене, нужно выполнить некоторые мероприятия по обеспечению сохранения устойчивости и прочности разных частей здания.
Для устройства балки нужно вырезать штробы с обеих сторон стены под установку швеллера. Дальше в изготовленные штробы нужно установить швеллер, после чего стянуть шпильками. Дальше балка зачеканивается с помощью бетонного раствора и можно приступать к непосредственной прорезке проема.
Согласно требованиям проектных организаций и СНиП, чтобы сделать проем в кирпичной стене нужно прибегать к методу алмазной резки, которая обеспечивает сохранность частей конструкций без видимых трещин. В таком случае резка проема в стене из кирпича выполняется стационарными или ручными стенорезными установками. Проем разрезается на части, а в случае необходимости прибегают к дальнейшей разборке кирпичной кладки.
Резка стены из кирпича с помощью ручного резчика
Глубина пропила ручных резчиков – до 15 см, что позволяет сделать пропил стены до 30 см, имея доступ с двух сторон. Более глубокие стены должны пропиливаться в несколько этапов. При работе резчика применяется вода, обеспечивающая поглощения пыли, а для питания понадобится напряжение в 2кВт/220В.

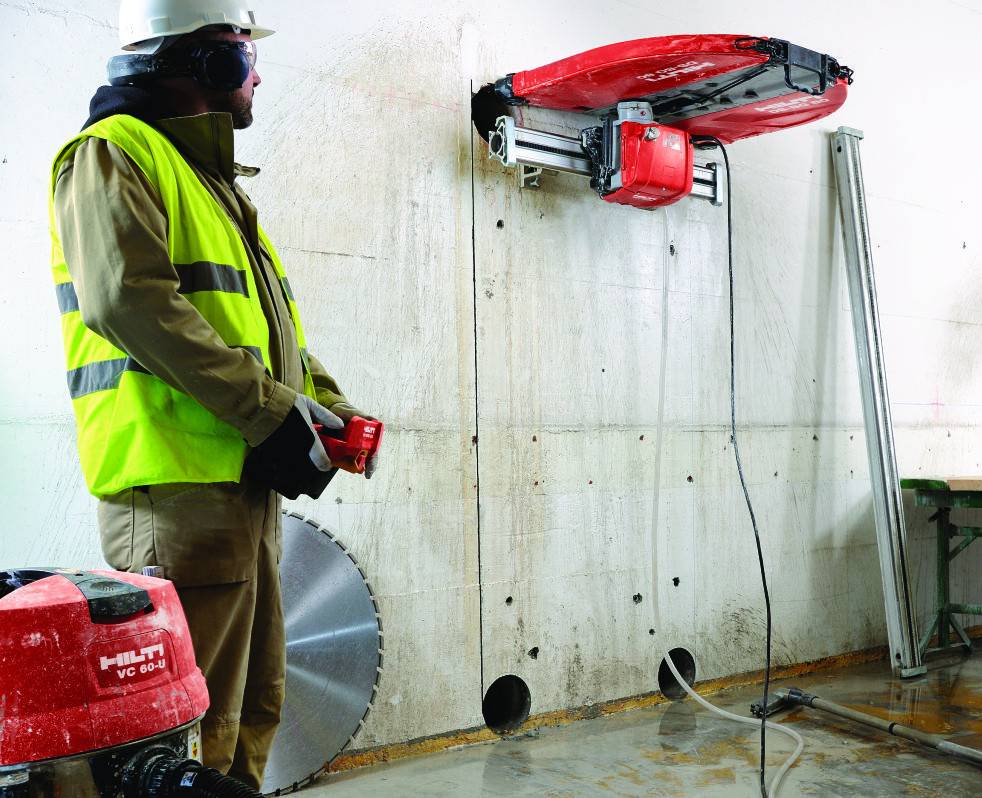

Резка кирпичной стены с помощью стенорезочной машины
Стационарные стенорезные установки быстро прорезают проемы в кирпичной стене глубиной больше 50 см, а диаметр алмазного диска в таком случае достигает до 1500 мм. Для работы стенорезки понадобится трехфазное напряжение 32кВТ/380В. Вода для удаления пыли и охлаждения диска расходуется из расчета 7 л в минуту.
Усиление проема в кирпичной стене
Безусловно, пробивка нового проема вызывает ослабление несущей способности всего дома. Стена, ослабленная проемом, не способна выдерживать вес нагрузки в виде вышележащих этажей и кирпичной кладки. Для предотвращения обрушения и обеспечения безопасности вырезанную часть стены нужно усилить по контуру, способом обрамления. Для этого понадобится осуществить расчет усиления или подготовить специальный проект.

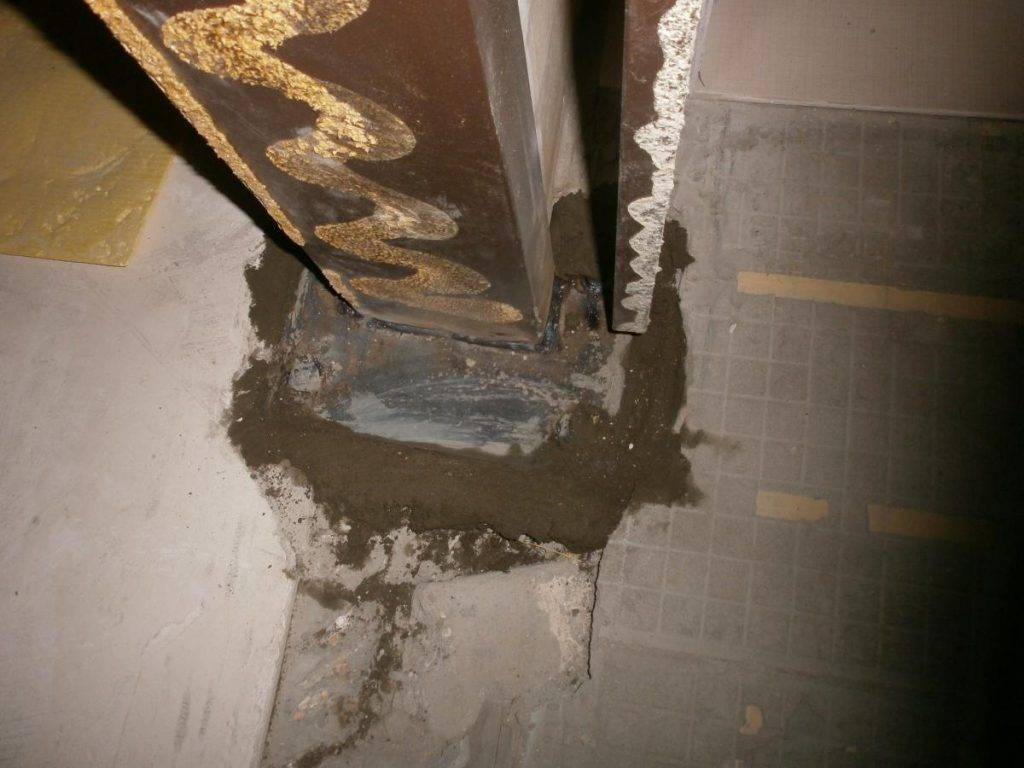

Узел соединения балки со стойкой из стального уголка
Важно, чтобы концы балки выступали на 10-25 см за края проема. На эти сантиметры стены припадает часть нагрузки, которая перераспределяется балкой
Сам уголок соединяется пластинами, а также крепится к стене с помощью распорного анкера, формируя вертикальные металлические стойки. Конструкция из таких стоек укрепляет торцевую часть проема и передает через стальную пластину нагрузку на перекрытие.
