Подключение электричества к частному дому — техусловия, цены
Процесс подключения электричества к частному дому может обернуться неожиданными проблемами и сложностями, избежать которых можно воспользовавшись услугами компании ЦентрЭнерго, профессионалу своего дела.
Подключение электричества
Наверное, и так всем понятно, что подключение электричества к дому никак не может совершаться на пустом участке. Минимум, который необходим – бытовка.
Такого рода подключение часто называют временным и чаще всего реализовывают на СНТ, где подключение электричества к участку происходит по договоренности с правлением. Что касается подключения электричества к частому дому – все намного сложнее.
Выбор потребляемой мощности.
Первое, что делается при планировании подключения электричества – определение мощности, которая необходима для нормального функционирования всех систем.
Основные потребители это даже не свет, а кондиционер, микроволновая печь и другие бытовые устройства. По закону предполагается, что потребление электричества не будет заходить за отметку 15 Квт, но скорее всего вы отметите, что этого слишком мало для современного большого дома.
Документация.
Следующая задача, которой никак не можно избежать, является оценка набора документов для участка с домом, где проводится электричество. К самым важным документам относятся:
- Свидетельство, как подтверждение на право обладать этим имуществом;
- Доказательство отсутствия обременений;
- Законная регистрация дома.
Собрать все документы вместе это не так просто, как вы думаете. Где-то нужно ходить за выписками, где то сделать кучу копий, а где-то отстоять очередь для заверения со стороны уполномоченного лица.
Расположение точки входа.
Вы можете видеть, как вокруг участка на разном расстоянии находятся электрические столбы для подключения электричества.
Частный дом, конечно, никак не можно перенести поближе к столбу, а ведь никто не может оспорить решение, что между источником питания и домом расстояние не может превышать 300 метров. Решение заключается в установлении дополнительных электрических столбов, что само по себе очень сложная и ответственная процедура, отнимающая много усилий и времени.
Сколько стоит подключение электричества к частному дому?
Стоимость подключения электричества к частному дому нельзя назвать «приблизительно», так как и врач не может «приблизительно» выписать для вас лекарства. Только полная диагностика, и свежий взгляд на проект может решить какая будет цена подключения электричества к частному дому.
Получение разрешения на подключение
Существует один нюанс – если столб, от которого подключается электроэнергия, располагается больше чем в 25 метрах от крайней черты земельного участка, то для проведения электричества на свою территорию понадобится устанавливать еще один столб.
Вероятнее всего, организовывать установку нужно будет самому и оплачивать ее. Если расстояние соответствует допустимому (до 25 метров), то никаких проблем не будет. Выполните эти рекомендации и обеспечьте подведение электричества к своему земельному участку.
Как только необходимая документацию подается в адрес энергопоставщика, компания оформляет тех. условия. Имея их на руках, вы сможете свободно провести электричество. Правительственное постановление № 861 указывает на то, что у энергопоставщика нет законных оснований отказывать заявителю.
Запомните! Если по каким-либо техническим причинам не получается в срок выполнить подключение объекта к электросети, то компания обязана уведомить об этом заранее, определив новый срок окончания работ.
К примеру, одной из причин может являться отсутствие технической возможности выполнить подключение объекта, поскольку подключение еще одной абонентской сети повлечет возникновение аварийной обстановки.
Это значит, что для подведения света к дому на дачном участке понадобится проводить полную модернизацию электросети. Подобная процедура может длиться годами, чему потребитель будет не особо рад.
Цена и порядок оплаты
Тарифные ставки на технологическое присоединение к электрическим сетям определяются Комитетом по ценам и тарифам Московской области каждый год, иногда дополнительно изменяясь в течение года.
При отсутствии необходимости в строительстве объектов электросетевого хозяйства цена техприсоединения к сетям считается по формуле:
Стоимость техприсоединения = С1 + С8*q,
где С1 – стандартизованный тариф в расчете на одно подключение;
C8 – тариф за установку прибора учета электроэнергии;
q – количество приборов учета.
Например, в ноябре 2022 года в Московской области стоимость технологического подключения к электрическим сетям при условии отсутствия строительных работ и установки одного однофазного счетчика составила бы:
стоимость техприсоединения = 10 622,28 руб. + 19 395,77 * 1 = 30 018 руб.
В целом, для расчета стоимости техприсоединения необходимо найти соответствующее распоряжение Комитета по ценам и тарифам Московской области с тарифами, установленными на текущий год, и в зависимости от условий техприсоединения выполнить расчет самому или положиться на расчет, который Вам выставит сетевая организация.
1) потребители первой и второй группы – в течение 5 рабочих дней с момента получения договора о техприсоединении и счета на оплату;
2) потребители третьей группы могут рассчитывать на рассрочку платежа:
Разновидности кабеля
Существует 2 метода подключения участка к электричеству без дома или при наличии построек: воздушная проводка и подземная прокладка. Для каждого из них используются разные виды кабеля, которые способны выдерживать нагрузку и внешнее воздействие погодных условий. Они должны соответствовать нормам, которые поставлены поставщиком услуг и при выборе способа подвода в план заносится марка, сечение и размер кабеля.
Также к сети можно подключаться однофазным или трёхфазным соединением. Первый вариант более простой и дешёвый, а второй требует для работы специальный распределительный щит, который имеет больший размер, чем при однофазном методе. Трёхфазная сеть чаще всего находиться под напряжением в 380 В.
При соблюдении всех условий этого соединения появляется возможность установки на участке асинхронных электрических приборов, например, бойлер, котёл или обогреватель. Такой тип подключения более равномерно распределяет нагрузку на всю сеть, а при использовании мощной электроники он обеспечивает повышенную надёжность и защиту от замыкания.
Однофазный кабель Источник v-mir.com/
Для воздушного ввода
Подключение дома к электросети чаще всего производят с применением 3 марок кабеля:
АВК
Это кабель с алюминиевой сердцевиной, коаксиальной защитой и виниловым покрытием. Его можно использовать в сети с напряжением до 380 В. Рекомендуется устанавливать соединение с сетью с помощью этой марки, если температура воздуха составляет от -45 до +45 °С.
В состав АВК входит 1 фаза и 1 ноль, поэтому она больше подходит для подключения напряжения в 220 В. Из-за определённых особенностей конструкции кабеля, его нельзя провести на участок без специальной соединительной муфты.
СИП-4
Это самый распространённый вариант для воздушной проводки. Его используют для передачи напряжения до 1 кВ. Изоляция этого кабеля изготовлена из прочного полиэтилена и способна выдерживать температуру от -60 до +50 °С.
Он используется для подключения однофазной и трёхфазной сети с напряжением в 220 и 380 В. Для соединения с электрораспределительным щитком требуется муфта с переходом на более гибкий кабель. Это часто становиться проблемой при составлении договора с поставщиком электроэнергии.
Самонесущий изолированный провод Источник 20kv.ru
Отличаются только материалом, из которого делается сердцевина. Изоляция жил и оболочка кабеля изготавливаются из полихлорвинила. Данный кабель может выдерживать напряжение до 1 кВ, и предназначен для сети в 220 или 380 В. С его помощью можно сделать однофазное и трёхфазное соединение.
Рекомендуется использовать в помещениях, которые защищены от попадания прямых солнечных лучей, так как провести свет на участок с его помощью можно только при наличии дополнительной защиты. Такой кабель лучше всего использовать в местах, которые имеют высокую влажность или коррозионную активность. При воздушной проводке требуется применять трос и защиту из гофры, которая закроет кабель от ультрафиолета.
Из-за того, что в процессе натяжения провода он будет подвержен нагрузке, чаще всего используется СИП, так как ему не нужен дополнительный трос для удержания веса. Медные кабеля должны иметь сечение от 10 мм², а алюминиевые – от 16 мм².
Порядок процедуры

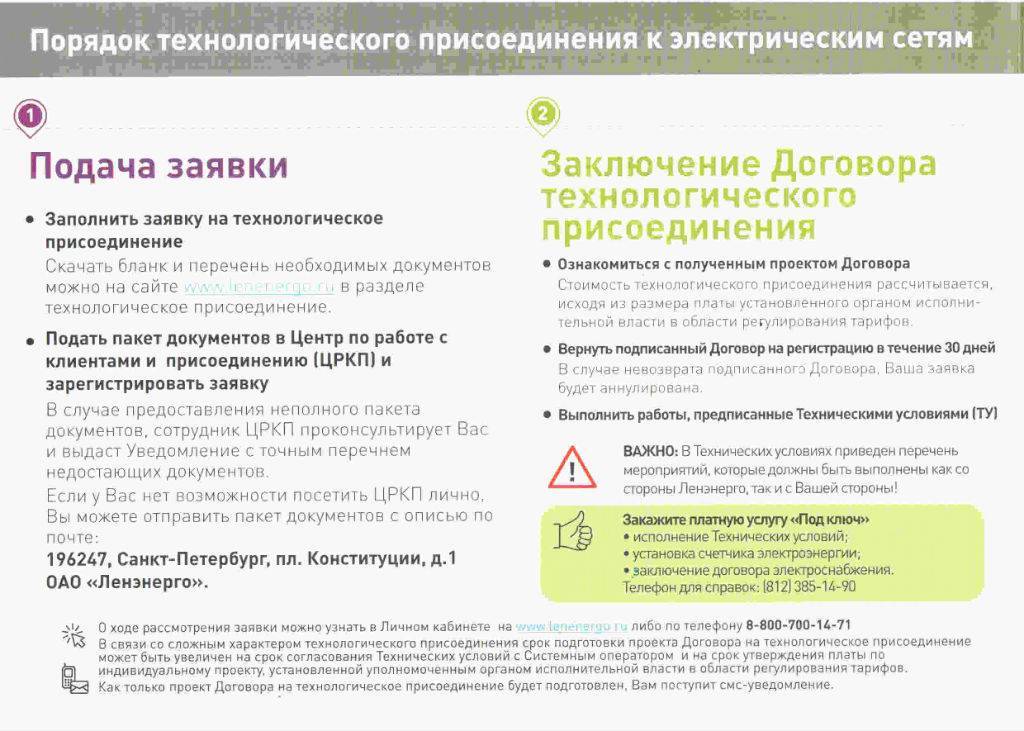

Процедура подключения электричества на участке начинается с взаимодействия с энергоснабжающей компанией.
Способы обращения и подачи документов существуют следующие:
После проверки всех документов и получения разрешения на подключение к электросетям происходит заключение договора на техприсоединение. В договоре четко оговорены сроки, в которые осуществляются монтажные работы и подключение оборудования. Как правило, энергосбыт указывает срок до 6 месяцев. Чаще всего срок зависит от расстояния, на которое потребуется протянуть провода.
Если столб расположен в непосредственной близости, подрядчик, как правило, укладывается в 1-2 месяца. Если точка подключения находится далеко, то срок работ растягивается. Кроме того, следует учитывать погодные условия и время года: зимой установка новых столбов не производится. К договору прикладываются технические условия, после реализации которых начинается этап монтажа оборудования.
На этом этапе производится установка счетчика, вводно-распределительного устройства (ВРУ) и прокладываются кабели до ближайшего столба ЛЭП или иной точки подключения. Все работы осуществляются в строгом соответствии с техническими условиями.
Специалисты сбытовой организации произведут проверку соответствия, после чего выдадут ряд документов. В первую очередь получают акт ввода. Он выдается после опломбирования счетчика и проверки соответствия ВРУ.
Еще один документ — акт соответствия техническим условиям, выдается после проверки соответствия оборудования всем заявленным требованиям. Напоследок получают акт разграничения балансовой принадлежности, который разграничивает ответственность между собственником и сбытовой компанией.
После подключения электрики и получения всех актов заключается договор энергоснабжения дома.
Стоимость подключения электричества к земельному участку
Стоимость подключения электричества – понятие непостоянное и зависит оно от особенностей проекта, места расположения земельного участка, расстояния от земельного надела до источника электроэнергии.
Среди потребителей есть льготная категория граждан – те лица, которые запрашивают мощность потребления энергии до 15 кВт. Тогда электричество подключается бесплатно.
Согласно закону о подключении электричества к земельному участку за 550 рублей (вернее, это Постановление Правительства № 861 от 27.12.2004 г.). Если расстояние .от электросетей до границ участка заявителя меньше 500 м, то плата за подключение электроэнергии составит всего 550 руб.
Если возникла необходимость установить высотный столб подключения для электрификации участка, тогда цена за установку столба под электричество на участке будет зависеть от материала, из которого будет устанавливаться опора.
Цены на установку железобетонных столбов стартуют от 5 тыс. руб., за доставку и монтаж придется заплатить около 20 тыс. руб.
Не стоит экономить на услугах специалиста и пытаться самостоятельно монтировать столб. Только эксперты знают, где установить столб, чтобы была учтена роза ветров, на какую глубину закапывать столб, чтобы он не наклонился и не упал, на каком расстоянии ставить столбы друг возле друга и т. д.
Как подключить электричество за 550 рублей?
Если все условия касательно подключения электричества по льготной цене соблюдены, тогда заявителю нужно знать, как провести электричество на участок по льготному тарифу, что нужно для подключения:
- Подать заявку на технологическое присоединение в районные электрические сети, в офис обслуживания или в личном кабинете на сайте электросетевой организации. В качестве приложений к заявке нужно подать план расположения энергопринимающего устройства с привязкой к ориентирам; копию документа, подтверждающего право собственности на объект; копию гражданского паспорта.
- Дождаться, когда сетевая компания направит заявителю заполненный и подписанный ею проект договора в 2 экземплярах, а также технические условия. Договор должен содержать перечень мероприятий по технологическому присоединению, сроки, обязательства сторон по реализации мероприятий, ответственность сторон, порядок расчетов. На этом этапе заявитель должен внести оплату в размере 550 руб.
- После оплаты сетевая компания приступает к выполнению работ до границ земельного участка заявителя, где расположено его энергопринимающее устройство. В то же время заявитель выполняет мероприятия в границах своего участка, на котором расположено энергопринимающеее устройство. На эти мероприятия у обеих сторон есть 6 месяцев для выполнения.
- По окончанию работ специалисты сетевой компании проверяют выполнение технических условий и проводят осмотр энергопринимающего устройства. Если во время проверки будут выявлены несоответствия, тогда сетевая организация предоставляет информацию об обнаруженных нарушениях и доносит потребителю рекомендации по устранению дефектов.
- Если работа была проведена в соответствии с тех условиями, тогда компания выдает потребителю: акт осмотра электроустановок, акт о выполнении технических условий, а также акт допуска прибора учета к эксплуатации.
- Для начала электроснабжения заявителю следует заключить договор оказания услуг по передаче электрической энергии с сетевой организацией и договор купли-продажи электроэнергии с энергосбытовой организацией.
Шаг первый. Получение технических условий (ТУ) на подключение электроэнергии
Технические условия нужны для того, чтобы определить объемы работ выполняемых как самим абонентом, так и РЭС для подключения абонента к электросетям. Требования, устанавливаемые техническими условиями, обязательно должны находится в соответствии с требованиями местных, государственных или, даже, межгосударственных стандартов.
Проще всего будет получить технические условия по минимальной стоимости, если соблюдаются такие условия:
1. Максимальная расчетная мощность энергопотребления в доме не будет не превышать 15 кВт в час;
2. В черте города до ближайших распределительных щитов с соответствующим классом напряжения расстояние от участка составляет не более, чем 300 метров, и не более 500 метров, в случае расположения дома за пределами городской черты.
Законодательство обязывает электросетевые компании предоставлять технические условия и заключать договоры на подключения к электроэнергии всех абонентов, которые потребляют не более 15 кВт в час, не зависимо от наличия такой технической возможности. В частности, об этом идет речь в правилах, утвержденных постановлением Правительства РФ №861 от 27 декабря 2007 года. При этом, время, отпущенное электросетевой компании на рассмотрение заявки и полное подключение для нового абонента не может превышать шесть месяцами от даты подачи заявления на подключение.
Зачастую электросетевая компания может затягивать сроки или стараться увеличить стоимость своих услуг. По сути, поставщики электроэнергии являются монополистами, поэтому при подозрении на злоупотребление ими своими правами, не лишним будет подключить к процессу местное отделение Федеральной антимонопольной службы или Роспотребнадзора. В этом случае удастся избежать со стороны электрокомпании специального завышения расстояния по прямой до ближайших распределительных объектов электроснабжения и даже опор линий электропередач
Кроме того, важно помнить, что закон ограничивает стоимость полного комплекса услуг по подключению нового абонента, а не каждой услуги в отдельности. Дополнительно надо отметить, что существует множество компаний-посредников которые занимаются подключением новых абонентов к электросетям. Стоимость их услуг может достигать более 10 тысяч рублей. При самостоятельном подключении эти деньги можно сэкономить, однако подключение дома к электроэнергии без посредников будет более долгим и сложным
При самостоятельном подключении эти деньги можно сэкономить, однако подключение дома к электроэнергии без посредников будет более долгим и сложным
При самостоятельном подключении эти деньги можно сэкономить, однако подключение дома к электроэнергии без посредников будет более долгим и сложным.
Порядок действий будущего абонента следующий:
1. В электросетевую компанию подается специальная заявка по установленной форме. К этой заявке необходимо приложить копию паспорта, а также копии правоустанавливающих документов на дом и земельный участок. Кроме того, электросетевая компания обязательно потребует ситуационный план расположения энергопринимающих устройств, которые будут присоединены к электрическим сетям. При этом, если объект подключения расположен в городской черте, то масштаб плана должен быть не менее 1:2 000, а если объект расположен вне территории города, то масштаб плана должен быть 1:10 000. В число таких устройств при этом, должны быть включены все щиты и рубильники, чаще всего, на одном участке для одного дома таких объектов не будет более одного. Заявление необходимо написать в двух экземплярах, один из которых останется у абонента с отметкой о получении.
2. Электросетевая компания должна рассмотреть заявку на предоставление ТУ в течение 30 дней со дня ее получения. По истечении этого срока будущий абонент должен получить сами технические условия на подключение дома к электроэнергии и проект договора поставки электроэнергии. В условиях договора должно быть прописано обязательство нового абонента по установку индивидуального прибора учета. Отдельно надо отметить, что если условия подключения отличаются от стандартных, то электросетевая компания может отказать в согласовании ТУ или существенно пересмотреть их условия. Кроме того, в нестандартных ситуациях работают другие сроки и цены.
Надо отметить, что требование в ТУ выполнить проект на электроснабжение по планируемой мощности до 15 кВт в час, является избыточным требованием. Однако, в случае превышения этой мощности, такой проект является обязательным.
Популярное за неделю
Лучшие бюджетные смартфоны: 6 удачных моделей до 16 000 ₽ 3071
Как уволиться по соглашению сторон 945
30 самых ожидаемых игр 2023 года 2931
11 платформ для начинающих тестировщиков 27150
Какими будут iPhone 15 и 15 Plus: обзор характеристик, версий и цен 101
10 способов экономить на ЖКХ десятки тысяч рублей в год 726
Единый налоговый платеж и счет: как бизнес платит налоги и сдает отчеты с 2023 года 2242
Как я на «Озоне» столкнулся с классическим разводом с «Авито» 683
Новые японские санкции против автомобильного рынка: какими будут последствия 172
Как живет контент-маркетолог в Москве с зарплатой 160 000 ₽ 1915
Затраты на подсоединение ЭЭ к земельному участку
Чтобы проверить технические условия, вам придется заплатить около 500 рублей. Цена за подключение светильника к участку может варьироваться. Точная стоимость может быть определена после оценки мощности подключаемых устройств в процессе эксплуатации.
Если мощность подключаемой к участку сети превышает 15 кВт, то стоимость подключения составит около 600 рублей. Кроме того, работы будут проводиться только в том случае, если электрическая чандака находится далеко от основной линии электропередач, в пределах 0,3 км в городах и не менее 0,5 км в сельской местности.
Если вам необходимо создать новую линию, требующую большего удаления от сети, то сначала необходимо получить разрешение от местных властей.
Как получить разрешение на подключение электричества
Порядок действий одинаков, хотите вы подключить участок земли без строения или постройку постоянного (частный дом) или временного проживания (дача). Для начала находите адрес энергосбытовой кампании вашего района. Проще это сделать по интернету написав в поисковой строке «адрес энергосбытовой кампании» и добавить название района. Бывают ситуации, когда участок стоит на границе зон обслуживания двух организаций энеросбыта. Тогда заявка подается в ту, чей столб стоит ближе.
Провести свет в частный дом или на участок можно при наличии технических условий. Выяснить это можно в энергопоставляющей организации вашего района
По найденному адресу отправляют заполненную заявку и пакет документов. В каждом районе перечень документов может немного отличаться, но в основном нужны будут:
- Заявка на подключение (одна из форм и образец заполнения приведены на фото ниже).
- Ксерокопию паспорта, данные которого указаны в заявке.
- Копия свидетельства о праве на собственность.
- Ксерокопию ИНН.
- Перечень всех энергопотребляющих устройств, которые будут подключаться к сети с указанием их мощности.
- Расчет нагрузки.
- План участка и дома в масштабе, на котором указать расположение ближайших столбов электросети. Если на участке или около него есть трубопроводы (газ, водопровод, канализация и т.п.) они обязательно должны быть на плане. На плане дома указать места, где будут установлены электроустановки.
Подать документы можно по почте или лично. Если вы решили принести заявку лично, зайдите в приемную к секретарю, подайте заполненную заявку на подключение в двух экземплярах со всеми документами, на втором (он останется вам) попросите поставить дату принятия документов. При таком способе подачи, вам точно ответят в течение положенных законодательно 30 дней.
Пример заполненной заявки на подключение электричества к участку
Можно отправить заявку по почте. В этом случае ждать нужно примерно 45 суток, учитывая время на доставку почты. Если ответа нет, посылайте запрос вторично или поезжайте и подавайте лично. Такое бывает нечасто, но встречаются и такие ситуации: письмо где-то потеряли, засортировали и т.п.
На фото приведен пример заполненой заявки. Это только один из образцов, формы меняются не реже одного-двух раз в год, так что вам нужно будет найти действующий на данный момент тип бланка и заполнить его.
Что будет в ответе
В письме от «Энергосбыта» вам придет два экземпляра договора по подключению к электросети, подписанных представителями кампании, и «Технические условия на подключение» (ТУ).
Вам нужно внимательно вчитаться в то, что вам прислали, если вас все устраивает, подписываете договор и один экземпляр передаете обратно.
Перед подписанием договора внимательно его прочтите
В договоре прописан срок подведения электричества к участку. Стандартно там стоит 6 месяцев. Этот максимальный срок, отведенный законодательно на выполнение всех работ. По факту, срок подключения сильно зависит от того, на каком расстоянии находится столб от участка. Для городских условий «рядом» означает на расстоянии не более 300 метров, для сельской местности — менее 500 метров.
Если расстояние в этих пределах, вам могут подключить быстрее — через пару месяцев. Если далеко — срок может быть намного больше, чем полгода. Хотя по прошествии этого срока вы можете предъявлять претензии. Независимо от того, когда вам подключат электричество на участок, начинаете стройку тогда, когда вам удобно.
Иногда в договоре стоит расплывчатая формулировка, без указания даты. Например, такая: «Подключение участка №…будет произведено в течение 6 месяцев, но при условии модернизации или ремонта (постройки) понижающей трансформаторной подстанции». Подписав договор, содержащий примерно такой или похожий текст, ждать вы можете годами: пока организация начнет постройку или модернизацию подстанции. Только после этого вам в течение 6 месяцев ваш участок могут подключить к электросети.
Это интересно: Безопасность при электромонтаже
