Методики проведения испытаний систем отопления: гидравлического, теплового, пневматического

СИСТЕМЫ ВНУТРЕННЕГО ХОЛОДНОГО И ГОРЯЧЕГО ВОДОСНАБЖЕНИЯ

4.4. Системы внутреннего холодного и горячего водоснабжения должны быть испытаны гидростатическим или манометрическим методом с соблюдением требований ГОСТ 24054-80, ГОСТ 25136-82 и настоящих правил.

Величину пробного давления при гидростатическом методе испытания следует принимать равной 1,5 избыточного рабочего давления.

Гидростатические и манометрические испытания систем холодного и горячего водоснабжения должны производиться до установки водоразборной арматуры.

Выдержавшими испытания считаются системы, если в течение 10 мин нахождения под пробным давлением при гидростатическом методе испытаний не обнаружено падения давления более 0,05 МПа (0,5 кгс/см 2 ) и капель в сварных швах, трубах, резьбовых соединениях, арматуре и утечки воды через смывные устройства.

По окончании испытаний гидростатическим методом необходимо выпустить воду из систем внутреннего холодного и горячего водоснабжения.

4.5. Манометрические испытания системы внутреннего холодного и горячего водоснабжения следует производить в следующей последовательности: систему заполнить воздухом пробным избыточным давлением 0,15 МПа (1,5 кгс/см 2 ); при обнаружении дефектов монтажа на слух следует снизить давление до атмосферного и устранить дефекты; затем систему заполнить воздухом давлением 0,1 МПа (1 кгс/см 2 ), выдержать ее под пробным давлением в течение 5 мин.

Система признаетс я выдержавшей испытание, если при нахождении ее под пробным давлением падение давления не превысит 0,01 МПа (0,1 кгс/см 2 ).

Манометрический метод испытания трубопроводов

Испытания системы отопления

производят после окончания монтажных работ. Но сначала все трубопроводы санитарно-технических систем должны быть промыты.

До испытаний проверяют соответствие испытуемой системы отопления

проекту, производят внешний осмотр трубопроводов, соединений, оборудования, приборов, арматуры.

Испытанию подвергают системы отопления

в целом и отдельные виды оборудования, а также производят их регулирование. По результатам испытаний оформляют акты.

Испытания систем отопления, теплоснабжения

выполняют гидростатическими и манометрическими (пневматическими) методами.

Гидростатические испытания системы отопления

производят путем заполнения всех элементов системы водой (при полном удалении воздуха), повышения давления до пробного, выдержки системы под пробным давлением в течение определенного времени, снижения давления и при необходимости опорожнения системы.

Методика гидроиспытаний на прочность и герметичность

Конкретные условия испытаний устанавливают, в зависимости от материала элементов системы — чугуна, стали, полимеров.

Испытательные мероприятия на прочность включают следующие этапы:

  • В системе создают проверочное давление, которое держат в течение 10 минут. Если установленное давление снижается более чем на 0,1 МПа, проверку останавливают.
  • Давление снижают до рабочих значений и поддерживают его путем подкачки воды.
  • Трубопровод осматривают на предмет дефектов.
  • Если дефекты обнаружены, то их исправляют и осуществляют повторную проверку.
  • Если повреждений нет, то испытания сразу проводят повторно для подтверждения результатов первой проверки.

В соответствии с инструкциями, изложенными в нормативах, значение испытательного давления при гидроиспытаниях трубопроводов составляет 1,25 от максимального, установленного технической документацией на данную коммуникационную систему. Время гидроиспытания трубопровода на прочность не должно превышать 10 минут.

Контроль герметичности осуществляется в несколько этапов:

  • фиксируется время начала испытаний;
  • в измерительном бачке отмечают начальный уровень воды;
  • определяют снижение давления в системе.

После проведения испытаний на герметичность рассчитывают дополнительный объем воды в испытуемом участке трубопровода.

Способы проведения гидропроверок:

  • Манометрический: с помощью манометров, которые указывают все значения давления во время проверок.
  • Гидростатический. Это наиболее популярный метод, позволяющий сразу установить поведение трубопроводной системы при повышенных нагрузках.

Процесс опрессовки

Опрессовка систем отопления частного дома начинается с отключения от системы котла отопления, автоматических воздухоотводчиков и расширительного бака. Если на это оборудование ведут запорные краны, можно закрыть их, но если краны окажутся неисправными, расширительный бак точно выйдет из строя, а котел — в зависимости от давления, которое на него подадите. Потому расширительный бак лучше снять, тем более, что сделать это несложно, ну а в случае с котлом придется надеться на исправность кранов. Если на радиаторах стоят терморегуляторы, их также желательно снять — они не рассчитаны на высокое давление.

Иногда тестируется не все отопление, а только какая-то часть. Если это возможно, ее отсекают при помощи запорной арматуры или устанавливают временные перемычки — сгоны.

Есть два важных момента: опрессовка может проводиться при температуре воздуха не ниже +5°C, заполняется система водой с температурой не выше +45°C.

Далее процесс такой:

  • Если система была в эксплуатации, сливается теплоноситель.
  • К системе подключается опрессовщик. От него отходит шланг, заканчивающийся накидной гайкой. Этот шланг и подключают к системе в любом подходящем месте, хоть на месте снятого расширительного бака или вместо сливного крана.
  • В емкость опрессовочного насоса наливается вода, при помощи насоса закачивается в систему.

Аппарат подключается к любому доступному входу — на подающем или обратном трубопроводе — неважно

Перед поднятием давления надо удалить из системы весь воздух. Для этого можно немного прокачать систему при открытом сливном кране или спустить его через воздухоотвочики на радиаторах (краны Маевского). Система доводится до рабочего давления, выдерживается не менее 10 минут. За это время спускается весь оставшийся воздух. Давление повышается до проверочного, выдерживается некоторый промежуток времени (регламентируется нормативами Минэнерго). За время испытания проверяются все приборы и соединения. Их осматривают, на предмет появления течи. Причем течью считается даже слегка влажное соединение (запотевание тоже требует устранения). Во время опрессовки контролируется уровень давления. Если на протяжении испытания его падение не превышает норму (прописано в СНиПе), система считается исправной. Если давление упало хоть немного ниже нормы, надо искать утечку, устранять ее, потом начинать опрессовку снова.

Как уже говорилось, опрессовочное давление зависит от типа испытываемого оборудования и системы (отопление или горячее водоснабжение). Рекомендации Минэнерго, изложенные в «Правилах технической эксплуатации тепловых энергоустановок» (п. 9.2.13) для удобства пользования сведены в таблицу.

Тип испытываемого оборудования

Тепловое испытание отопления

Термометр для тепловой проверки

Своевременное тепловое испытание систем отопления позволит определить равномерность нагрева всех радиаторов и батарей. В отличие от вышерассмотренных документов, эту процедуру рекомендуется выполнять в обязательном порядке и для автономных схем.

Для центрального отопления эти действия выполняются не каждый год. Акт на тепловые испытания системы отопления составляется только в следующих случаях:

  • Введение системы в эксплуатацию;
  • Замена большей части компонентов на новые, изменение конфигурации трубопроводов.

Испытание системы отопления на прогрев зачастую совмещается с пробным запуском перед отопительным периодом. Для этого недостаточно заполнить трубопроводы теплоносителем и включить котел. Сначала следует выполнить прочистку системы, избавив ее от скопившегося мусора и известкового налета. Если этого не сделать — тепловые испытания системы отопления будут некорректными. Посторонние элементы будут влиять на теплопроводность радиаторов и труб, что напрямую скажется на их энергетической отдаче.

Центральное отопление

Тепловые испытания центрального отопления

Для централизованной схемы заполнение акта испытания теплового эффекта систем отопления выполняется по определенным правилам. Главным из них является температура воды – она должна быть нагрета до +60°С.

Время проведения проверки должно составлять не менее 7 часов. Одновременно с этим выполняется регулировка отдельных компонентов для температурной балансировки узлов. Это отображается в акте на тепловые испытания системы отопления. В многоквартирных домах для каждого стояка делают отдельные измерения и сверяют общие показатели с аналогичными в элеваторном узле.

Акт теплового испытания

Какие преимущества для жильцов дома дают испытания системы отопления на прогрев?

  • Поверка фактических показателей теплоснабжения с заявленными от управляющей компании;
  • При установленном приборе учета и регулировки поступления теплоносителя (в элеваторном узле) — возможность определить оптимальный режим работы системы;
  • Своевременное выявление воздушных пробок.

Все эти работы должна выполнять управляющая компания. Это отображается в договоре на теплоснабжение. Итогом проверки будет акт испытания теплового эффекта системы центрального отопления.

Автономное отопление

Тепловизор, как один из инструментов теплового испытания

Проведение испытаний автономной системы отопления на прогрев также необходимо. Во время выполнения этой процедуры можно заранее определить точки резкого перепада температуры. С помощью регулировочной арматуры выполняется настройка режимов работы радиаторов и батарей.

На практике для автономных схем не нужно составлять акт испытания теплового эффекта отопления. Но для определения порядка действий лучше всего принять методику для центрального отопления. Разница может заключаться в способах измерения:

  • Степень нагрева отопительных элементов проверяется установленными термометрами или по показаниям тепловизора;
  • Температура в помещении контролируется с помощью внешних датчиков.

Однако в летний период не будет учтено влияние низкой температуры на улице

Поэтому помимо вышеперечисленных показателей нужно брать во внимание степень теплоизоляции дома – тепловые потери

В видеоматериале рассказывается об особенностях гидравлического испытания отопления в квартире:

https://youtube.com/watch?v=ruN3puj3EyU

Пневматическое испытание отопления

Пневматическое испытание отопления

В некоторых случаях невозможно соблюдение основных условий для проведения гидравлического испытания отопительной системы. Подобная ситуация может возникнуть после выполнения ремонтных работ в зимний период, когда температура окружающей среды будет ниже +5°С. Тогда следует составить акт пневматического испытания системы отопления.

Его суть заключается в создании давления 100 кПа в магистралях отопления. При этом в течение 10 минут уровень его понижения не должен превышать 10 кПа. Для проверки этого следует использовать манометры с классом точности 2,5 и ценой деления не более 5 кПа. Все характеристики оборудования могут присутствовать в акте пневматического испытания системы отопления.

Для полимерных трубопроводов не рекомендуется проводить подобные проверки. Однако нормами допускается испытание систем отопления воздухом из полипропилена или металлопластика в следующих случаях:

  • Технические условия не позволяют заполнение жидкостью. Чаще всего это связано с использованием антифриза;
  • Температура окружающей среды ниже 0;
  • Временно нет теплоносителя в требуемом объеме.

Основной проблемой при проведении испытания системы воздушным способом является поиск мест потери герметичности. Если во время процедуры было замечено резкое снижение давления – рекомендуется выполнение зональной проверки участков. Только так можно определить место возможной протечки. Поэтому предпочитают гидравлический метод, как более удобный.

По окончании составляет акт пневматического испытания отопительной системы, в который вносят результаты.

Давление для испытания отопительной системы

Рабочее давление отопительной системы оказывает прямое влияние на значение давления, которое необходимо для проверки герметичности системы. Если в отопительной системе в многоквартирном доме используются чугунные батареи, давление может достигать 2-5 атмосфер.

В загородных же домах или коттеджах устанавливают рабочее давление на 2-х атмосферах. Если давление в отопительной системе повышается выше 2 атмосфер, избыточное давление сбрасывается с помощью клапана аварийного сброса.

Проводя опрессовку новой отопительной системы, нужно повысить давление в ней вдвое по сравнению с рабочим давлением. Выполняя повторные проверки, значение давления в системе повышают всего на 20-50 % по сравнению с рабочим.

Учитывая перечень выполняемых работ, составляют смету на выполнение процесса опрессовки отопительной системы. При составлении сметы берутся данные, которые можно найти в справочнике-классификаторе ОКДП (видов экономической деятельности, продукции и услуг).

Опрессовка отопительной системы является сложным технологическим процессом, поэтому не рекомендуется выполнять его своими руками – лучше пригласите для этого бригаду специально обученных специалистов.

Нормы и правила проведения испытаний

Опрессовка системы отопления осуществляются при плюсовой температуре окружающей среды, проверка при показаниях термометра ниже нуля разрешается лишь в экстренных ситуациях, внутри зданий температурный показатель не должен спускаться ниже +5 С. Система успешно проходит гидравлические испытания, если:

  • Не выявлены запотевания сварочных швов, протечки в теплообменных радиаторах, котлах, трубах, арматуре и другом отопительном оборудовании.
  • Понижение давления в контуре отопления не превысило 0,2 бар за 5 минут.
  • В панельном отоплении понижение напора по показаниям контрольного манометра в 15-ти минутном временном интервале не превзошло 0,1 бар.
  • В системах горячего водоснабжения (ГВС) с металлическими трубами допустимое падение напора не превысило 0,5 бар. в 10-ти минутном интервале.
  • Для пластиковых труб допустимое снижение давления составило не больше 0,6 бар в первые 30 минут с начала гидроиспытаний, при последующей 2-х часовой проверке понижение напора не превысило значение в 0,2 бар.
  • При воздушных испытаниях парового и панельного отопления понижение напора не стало больше 0,1 бар. в первые 5 минут.

Рис. 4 Опрессовка в частном загородном доме

Документы для опрессовки

Для проведения опрессовки системы требуется иметь план, который рассматривается и подписывается главным инженером компании, которая поставляет тепло. В этом документе определяется в какой последовательности будет проводится проверка, а также, что должны делать сотрудники во время процесса. Также после всех проверок должен составляться акт опрессовки, в котором описано:

  • какой способ проверки был использован;
  • проект, по которому устанавливалась система отопления;
  • дата выполнения тестов, адрес места проведения и ФИО тех людей, которые подписывают этот акт;
  • какими способами убирались протечки или неполадки в контуре;
  • результат проведения теста;
  • наличие мест, нарушающих герметичность системы и образования конденсата на арматуре или трубах.

После всех проверок акт следует проверить на наличие ошибок или неточностей, после чего подписать. Также есть график промывки и опрессовки системы отопления, образец которого можно увидеть ниже.

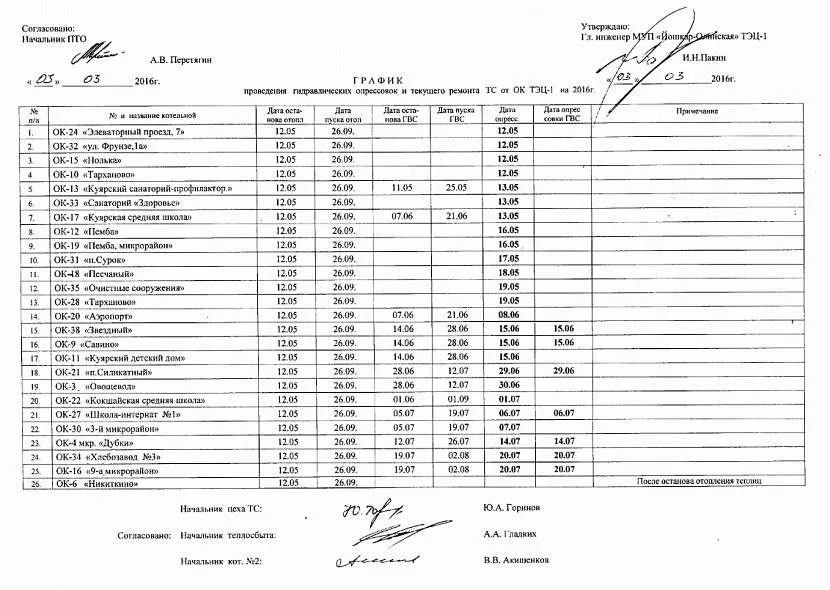

График опрессовки Источник yolatec1.ru

В чём назначение гидравлических испытаний?


Определенное рабочее давление существует у каждой системы отопления. Именно этим параметром определяется степень обогрева в том или ином помещении. То же касается качества тепловых потерь, циркуляции теплоносителя. В результате рабочие показатели выбирают в зависимости от множества факторов:

  1. Качество магистрали.
  2. Этажность.
  3. Тип здания.

В трубопроводе появляются разнообразные гидравлические процессы, пока по ней движется тепловой носитель. Из-за этого иногда случаются перепады давления, которые получили название «гидроудары».

По причине таких нагрузок, износ трубопровода происходит в ускоренном режиме. Поэтому, во время гидравлических проверок, давление превышает обычные рабочие показатели.

Испытания обязательно проводятся в следующих случаях

  • Когда дом отсоединяют от общей системы, для чего пользуются глухой заглушкой.
  • Реставрации слоёв изоляции на трубопроводах, замена изношенных материалов.
  • Усиления герметичности в системе. Например, при помощи использования дополнительных сальников.
  • Проверки вентилей и арматуры, которые запирают другие элементы.

Финальные стадии испытаний предполагают применение кранов спускного типа.

Технология, по которой проводят опрессовку, включает себя подачи жидкости в трубопровод отопления, в результате чего предполагается сохранение умеренного давления, позволяющее полностью заполнить трубопровод. Только необходимо, время от времени спускать лишний воздух.

Назначение испытаний отопления

Испытание центрального отопления

Проверка должна быть обязательным мероприятием, так как в ходе этого могут быть выявлены скрытые и явные дефекты. Но как правильно провести тепловое или гидравлическое испытание системы отопления? Для этого следует обратиться к нормативному документу СНиП3.05.01-85.

В нем не рассказывается четкая методика выполнения этих процедур. Однако есть ссылка на ГОСТ 25136-82, в котором описываются рекомендации по составлению акта гидравлических испытаний системы внутреннего отопления. Эти мероприятия необходимо проводить как для автономных схем, так и для централизованного отопления. Они предназначены для следующего:

  • Предварительная проверка всех элементов схемы перед запуском. Минимизация вероятности поломки отдельных узлов;
  • Контроль соответствия готовой системы расчетным параметрам — температурному режиму, давлению и тепловой нагрузки;
  • В некоторых случая необходимо показать представителям из государственных структур акт испытания теплового эффекта систем отопления или другой документ, подтверждающий факт проверки.

Существует определенный порядок действий, согласно которому установлена очередность испытаний. Так, сначала составляется акт гидравлических испытаний системы внутреннего отопления, который может быть заменен пневматическим (пузырьковым). Итоговым является протокол теплового исследования работы системы отопления.

Выполнение процесса гидропневматических испытаний

Опрессовка и промывка отопительной системы – обязательные работы. Они считаются профилактическими мероприятиями и помогают провести испытание отопительной системы в любом жилом многоквартирном доме.

Опрессовку отопительной системы выполняют после того, как завершается отопительный сезон. В большинстве регионов России окончание отопительного сезона приходится на апрель месяц. В этот период производится проверка состояния запорной арматуры, проверяются трубопроводы стояков, тепловой и элеваторный узлы.

Чтобы ликвидировать проблемные засоры в стояках, проводят промывку. Перед промывкой необходимо выполнить следующую подготовительную работу:

  1. Проверить элеваторы, стояки и магистральный трубопровод.
  2. Обследовать все элементы системы отопления, обнаружить места утечек и устранить их.
  3. Проверить тепловую изоляцию стояков, магистралей и в подвалах.

На тепловых узлах подготовительные мероприятия проводятся после подготовки системы отопления, потому что гидравлические испытания теплового узла нужно проводить при высоком давлении, превышающем давление в отопительной системе.

Гидропревмоиспытания проводятся в следующей последовательности:

  1. Вначале отопительная система заполняется водой.
  2. Затем необходимо подключить пресс, который выполняет опрессовку отопительной системы.
  3. Затем проверяются показатели манометра.

Около получаса после подключения насоса, используемого для опрессовки отопительной системы, необходимо наблюдать за показателями давления. Если они остаются неизменными, значит, отопительная система имеет отличную герметизацию и считается опрессованной.

Когда давление, которое указывается на шкале, снижается, значит, система отопления имеет протечки. В этом случае необходимо найти места протечек, устранить их и повторить проверку. Опрессовку узла ввода производят отдельно, используя давление 1 Мпа.

  1. Ручные;
  2. Электрические.

По окончании опрессовки и промывки отопительной системы представителем организации, ответственной за теплоснабжение, и представителем тепловых сетей заполняется бланк акта. Бланки акта опрессовки отопительной системы имеются у представителей службы теплоснабжения.

Проверка системы отопления на жесткость выполняется инспектором. Он берет пробу сетевой жидкости из крана и, проведя лабораторный анализ, проверяет воду на количество солей магния и кальция. Сетевая вода должна соответствовать норме жесткости, составляющей 75-95 единиц. Отопительную систему считают подготовленной к работе в том случае, когда сетевая вода имеет нормальные показатели.

Акт опрессовки системы отопления

В этом документе отображают следующую информацию:

  • Какой именно использован метод опрессовки;
  • Проект, в соответствии с которым произведена установка контура;
  • Дата выполнения проверки, адрес ее проведения, а также фамилии граждан, которые подписывают акт. В основном это собственник дома, представители ремонтно-обслуживающей организации и теплосетей;
  • Как устранялись выявленные неисправности;
  • Результаты проверки;
  • Присутствуют ли признаки нарушения герметичности или надежности резьбовых и сварных соединений. Кроме этого, указывается, есть ли на поверхности арматуры и труб капли.

Необходимость опрессовки системы отопления

Наверное, не все знакомы с определением «опрессовка» — это стандартные мероприятия, которыми проверяется отопительное оборудование перед эксплуатацией.

Испытания и проверку отопительной системы необходимо проводить в следующих случаях:

  1. Когда завершили монтаж и сдали отопительную систему в эксплуатацию.
  2. Когда провели ремонт любого из отопительных приборов.
  3. Когда произвели замену части трубопровода.
  4. В ходе подготовки системы к очередному отопительному сезону.

Мероприятия по выполнению опрессовки отопительной системы.

Характер испытательных работ опрессовки – это проверка герметичности отопительной системы, при которой предполагаются следующие действия:

  1. В систему подается под давлением вода или воздух с помощью гидравлического или пневматического насоса.
  2. Выявляются возможные нарушения герметичности отопительной системы.
  3. Определяются места, в которых вода или воздух проникают за пределы отопительной системы.

Если используется современная система отопления, подобные испытания можно проводить минимальным количеством людей, а о нарушениях герметичности системы можно узнать с помощью специального оборудования.

Когда в отопительной системе создается избыточное давление, любой неисправный прибор, узел или аварийный участок придет в негодность. Пригодные же элементы системы не теряют своей работоспособности от такой проверки.

Цель проведения работ

В соответствии с нормативными документами, после завершения монтажных работ и тщательной промывки внутридомовой СО, должны быть выполнены проверки:

  • Работоспособности и правильной установки каждого отдельного элемента СО.
  • На соответствие расчетным параметрам по давлению и тепловым нагрузкам.

Тестирование СО производится применением одной из двух основных методик:

  • Опрессовка гидростатическим способом.
  • Манометрическим методом (Сжатым воздухом).

Гидравлические и пневматические проверки применяются для тестирования СО на герметичность. Тепловые испытания систем отопления необходимо проводить для проверки соответствия расчетной тепловой мощности, правильного и равномерного нагрева радиаторов и трубопровода.

Что требуется проверить

Проверка работоспособности канализационной системы включает в себя:

  • испытания внутренней системы канализации;
  • проверка герметичности трубопроводов;
  • определение работоспособности колодцев;
  • испытания ливневой канализации.

Что относится к внутренней системе канализации

В состав внутренней канализационной сети входят:

  • сантехнические изделия, включая бытовую технику, производящую слив воды;
  • внутренние трубопроводы, подключенные к общему канализационному стояку;
  • центральный стояк канализации, обустроенный фановой трубой.

Система внутренней канализации

Что относится к наружной системе канализации

В наружную часть канализационной сети входят:

  • трубопроводы, проводящие стоки от дома к месту утилизации;
  • колодцы, которые требуется устанавливать в местах соединения, разветвления труб или перепада высоты сети;
  • очистные сооружения;
  • ливневые стоки и дождеприемники.

Система наружной канализации

Стенды для проведения гидроиспытаний

Испытательные стенды для трубопроводной арматуры – исследовательское оборудование, в состав которого входят: станина, гидравлическая система, контрольно-измерительные приборы, дополнительные устройства. Проверка на стенде позволяет определять с высокой точностью одновременно несколько характеристик. В полевых условиях осуществить такие испытания и с таким уровнем точности невозможно.

Такие стенды адаптированы для тестирования арматуры на прочность, герметичность, функциональные возможности устройств. Эти испытательные комплексы востребованы для:

  • входного контроля приобретенной арматуры;
  • промежуточного и окончательного контроля на производственных предприятиях, изготавливающих арматурные элементы;
  • проверки после ремонтных мероприятий;
  • периодического контроля функциональности предохранительных клапанов.

Испытания на прочность и герметичность корпуса арматуры осуществляются при статическом нагружении повышенным давлением. Рабочая среда гидравлической системы – вода или масло.

Что такое опрессовка системы отопления и водоснабжения

Отопление и водоснабжение — две системы, состоящие из большого количества самого разнообразного оборудования. Как известно, работоспособность любой многокомпонентной системы определяется самым слабым элементом — при выходе его из строя она останавливается полностью или частично. Чтобы выявить все слабые места и проводится опрессовка отопления и водоснабжения. Если говорить простым языком, специально поднимается давление намного выше рабочего, закачивая жидкость. Делают это при помощи специального оборудования, контролируют давление при помощи манометра. Второе название опрессовки — гидравлические испытания. Наверное, понятно почему.

Опрессовка отопления проводится после любого ремонта или перед отопительным сезоном

Когда проводится опрессовка системы отопления, давление поднимают на 25-80% в зависимости от типа труб, радиаторов, другого оборудования. Понятное дело, что такое испытание выявляет все слабые места — все, что не имеет запаса прочности, ломается, в изношенных трубах и ненадежных соединениях появляются течи. Устранив все выявленные неполадки, обеспечиваем работоспособность своего отопления или водоснабжения на некоторое время.

Если речь идет о централизованном отоплении, то опрессовка обычно проводится сразу после окончания сезона. В таком случае имеется приличный промежуток времени для ремонта. Но это не единственный случай, когда проводятся подобные мероприятия. Опрессовка еще проходит после ремонта, замены любого элемента. В принципе, это понятно, — надо проверить, насколько надежно новое оборудование и соединения. Например, вы спаяли из полипропиленовых труб отопление. Надо проверить, насколько качественными получились соединения. Сделать это можно при помощи опрессовки.

Если говорить об автономных системах в частных домах или квартирах, то новое или отремонтированное водоснабжение проверяется обычно просто пуском воды, хотя и тут проверка на прочность не помешает. А вот отопление желательно испытывать «на полную», причем и перед вводом в эксплуатацию, и после ремонта. Имейте в виду, что те трубопроводы, которые прячутся в стены, в пол или под подвесной потолок, необходимо испытать до того момента, как их закроют. Иначе, если при испытаниях окажется, что там есть утечки, придется все разбирать/разбивать и устранять проблемы. Мало кого это обрадует.
